平成23年度 特別 応用情報技術者試験 午前 問51

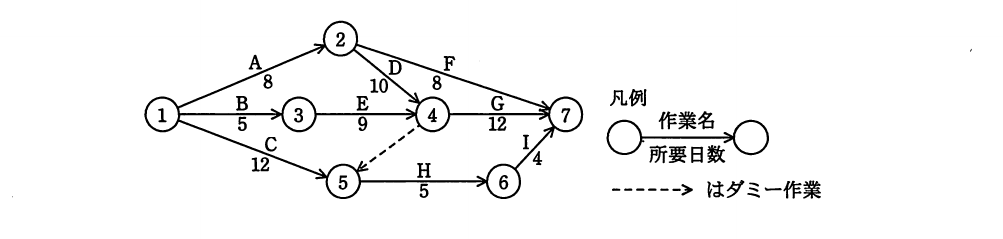

マネジメント/プロジェクトマネジメントあるプロジェクトの作業が図に従って計画されているとき,最短日数で終了するためには,結合点⑤はプロジェクトの開始から遅くとも何日後に通過していなければならないか。

出典:平成23年度 特別 応用情報技術者試験 午前 問51
- ア12
- イ14
- ウ18
- エ21
正解:エ
解説
最短日数(クリティカルパス)は,最長経路である1→2→4→7(8+10+12=30日)です。結合点⑤への最早到達時刻は,1→5(12日)と,4→5のダミー作業を経由する経路(4の最早開始18日)のうち遅い方である18日です。結合点⑤からの最遅完了時刻は,全体の最短日数30日から6→7の経路をたどって逆算すると,⑤は21日後までに通過していないと,⑤→6→7の経路(5+4=9日)が30日に間に合わなくなります。
選択肢ごとの解説
- ア誤り。12日は,1から⑤に直接到達する最早時刻(作業Cの所要日数)であり,遅くとも通過すべき時刻(最遅結合点時刻)ではありません。
- イ誤り。14日はこの図の各経路の日数の組合せからは導かれない値です。
- ウ誤り。18日は結合点④の最早開始時刻であり,結合点⑤について最遅で通過すべき時刻ではありません。
- エ正しい。全体の最短日数30日から,結合点⑦の手前の6→7(4日)と5→6(5日)の作業を逆算すると,結合点⑤は開始から遅くとも21日後には通過している必要があります。
