平成28年度 秋期 応用情報技術者試験 午前 問52

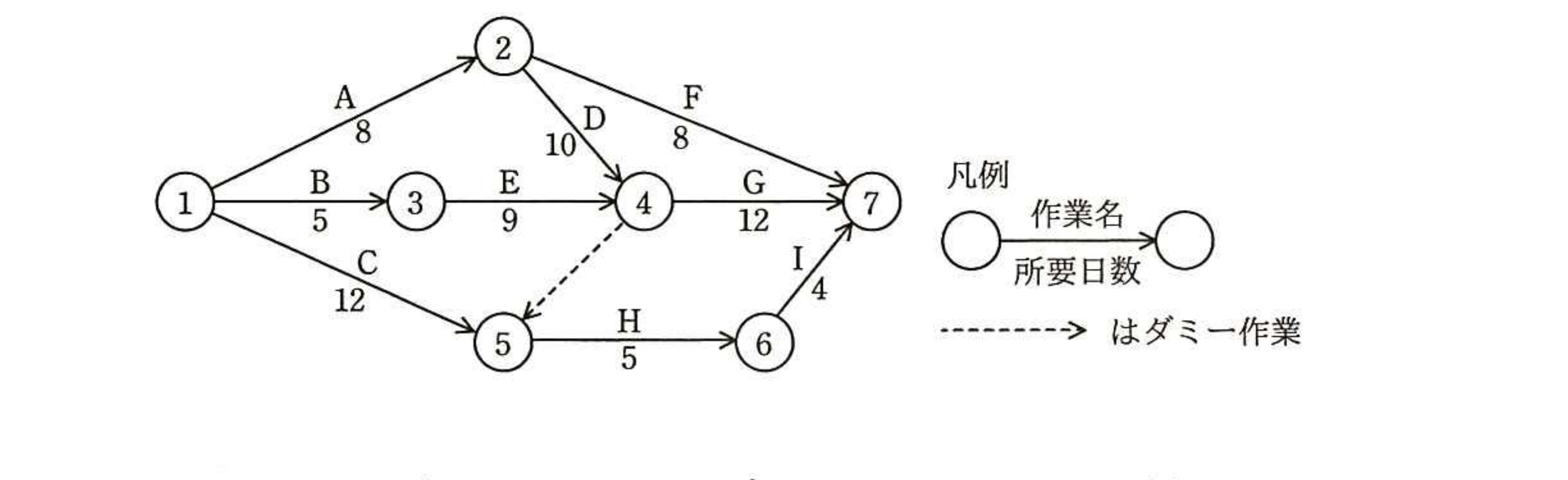

マネジメント/プロジェクトマネジメントあるプロジェクトの作業が図のとおり計画されているとき,最短日数で終了するためには,作業Hはプロジェクトの開始から遅くとも何日後に開始しなければならないか。

出典:平成28年度 秋期 応用情報技術者試験 午前 問52
- ア12
- イ14
- ウ18
- エ21
正解:エ
解説
最早時刻を前向きに計算すると,ノード2は8日,ノード3は5日,ノード4はA→D経路(8+10=18日)とB→E経路(5+9=14日)のうち遅い方の18日,ノード5はC経路(12日)とノード4からのダミー作業(18日)のうち遅い方の18日,ノード6は18+5=23日,ノード7はF経路(16日),G経路(18+12=30日),I経路(23+4=27日)のうち最も遅い30日となり,プロジェクト全体の最短日数は30日です。次に最遅時刻を後ろ向きに計算すると,ノード7は30日,ノード6は30-4=26日,ノード5は26-5=21日となります。作業Hはノード5を起点とするので,プロジェクトを30日で終えるためには,ノード5の最遅時刻である21日後までに開始すればよいことになります(ノード5の最早到達は18日なので,作業Hには3日の余裕(フロート)があります)。
選択肢ごとの解説
- ア誤り。12はC(1→5,12日)の経路だけで計算した値で,ノード4からのダミー作業を経由するより遅い到達時刻(18日)を考慮していません。
- イ誤り。14はB→E経路(5+9)の日数で,ノード4に到達するもう一方の経路A→D(8+10=18日)の方が遅いことを見落としています。
- ウ誤り。18はノード5の最早到達時刻(ES)であり,作業Hを開始できる最も早い日です。しかし,作業Hの後続経路(H→I)には3日の余裕があるため,プロジェクトを30日で終えるための「最も遅い」開始日はこれより後の21日になります。
- エ正しい。ノード7の最遅時刻30日から逆算すると,ノード6の最遅時刻は26日,ノード5(作業Hの起点)の最遅時刻は26-5=21日となり,これが作業Hを開始できる最も遅い日です。
