IPA過去問ドリル

平成22年度 秋期 基本情報技術者試験 午前 問52

マネジメント/プロジェクトマネジメント

図のアローダイアグラムで表されるプロジェクトは,完了までに最短で何日を要するか。

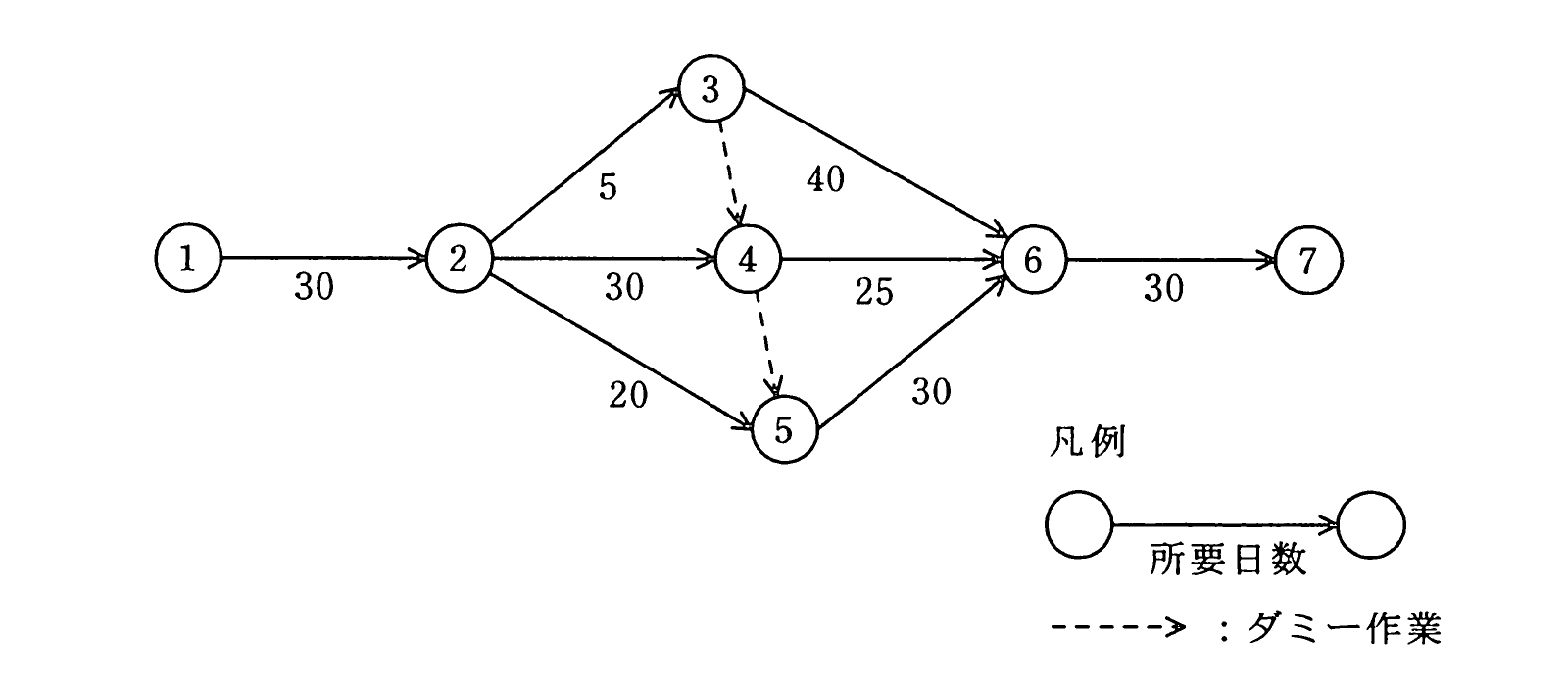

平成22年度 秋期 基本情報技術者試験 午前 問52の図

出典:平成22年度 秋期 基本情報技術者試験 午前 問52

正解:イ

解説

各経路の所要日数を積み上げて,最も時間のかかる経路(クリティカルパス)を求めます。ダミー作業(所要日数0)を考慮して各節点への最早到達時刻を順に計算すると,節点6への到達時刻は,節点3経由が35+40=75,節点4経由が60+25=85,節点5経由が60+30=90となり,最大の90が採用されます。したがって全体の所要日数は90+30=120日になります。

選択肢ごとの解説

  • 誤り。115は,一部の経路だけに着目し,より時間のかかる経路を見落とした場合の値です。
  • 正しい。各節点への最早到達時刻を順にたどると,全体で120日を要することが分かります。
  • 誤り。125は,ダミー作業の日数を誤って0以外として計算した場合などに得られる値です。
  • 誤り。130は,一部の経路の日数を重複して加算するなど,計算を誤った場合に得られる値です。
基本情報技術者の過去問を演習モードで解く
