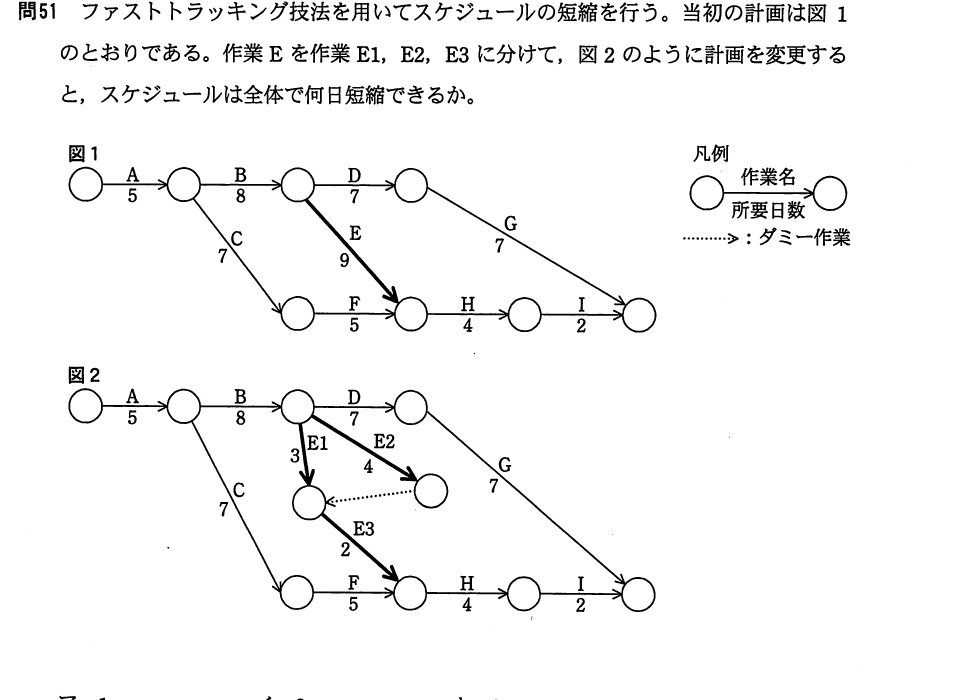

平成23年度 特別 基本情報技術者試験 午前 問51
マネジメント/プロジェクトマネジメントファストトラッキング技法を用いてスケジュールの短縮を行う。当初の計画は図1のとおりである。作業Eを作業E1,E2,E3に分けて,図2のように計画を変更すると,スケジュールは全体で何日短縮できるか。

出典:平成23年度 特別 基本情報技術者試験 午前 問51
- ア1
- イ2
- ウ3
- エ4
正解:ア
解説
図1では,作業Eの後続処理(合流点)に至るまでの最長経路(クリティカルパス)は,A(5)+B(8)+E(9)+H(4)+I(2)=28日の経路です。図2では,作業Eを分割してE1(3)とE2(4)を並行させ,Dのルートに合流させることでD経由の経路が短縮され,最長経路がA(5)+B(8)+D(7)+G(7)=27日となり,全体で1日短縮されます。
選択肢ごとの解説
- ア正しい。作業を分割して並行化することで,全体のクリティカルパスが1日短縮されます。
- イ誤り。短縮日数を2日と見積もった場合ですが,実際にはE1・E2・E3への分割後も残る別経路の日数によって短縮効果は1日にとどまります。
- ウ誤り。短縮日数を3日と見積もった場合ですが,分割後のE2やGを含む経路の日数を正しく考慮すると短縮は1日です。
- エ誤り。短縮日数を4日と見積もった場合ですが,作業E全体(9日)をそのまま短縮できると誤認した場合の値に近いです。
