IPA過去問ドリル

平成25年度 秋期 基本情報技術者試験 午前 問53

マネジメント/プロジェクトマネジメント

図は作業A~Eで構成されるプロジェクトのアローダイアグラムである。全ての作業を1人で実施する予定だったが,2日目から6日目までの5日間は,別の1人が手伝うことになった。手伝いがない場合と比較し,開始から終了までの日数は最大で何日短くなるか。ここで,一つの作業を2人で同時には行えないが,他者から引き継ぐことはできる。また,引継ぎによる作業日数の増加はないものとする。 〔アローダイアグラム〕 開始ノードから,作業A(3日)で分岐点1へ,作業B(1日)で分岐点1へ(ダミー作業で合流),分岐点1から作業C(1日)で分岐点2へ,分岐点2から作業D(3日)で終了ノードへ,作業E(4日)で終了ノードへ(ダミー作業で合流)。

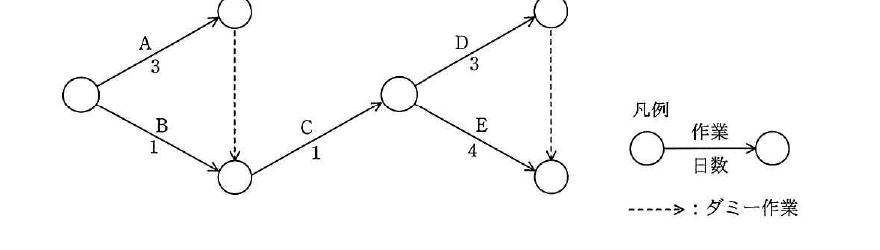

平成25年度 秋期 基本情報技術者試験 午前 問53の図

出典:平成25年度 秋期 基本情報技術者試験 午前 問53

正解:ア

解説

1人で全作業を行う場合,作業時間の合計はA(3)+B(1)+C(1)+D(3)+E(4)=12日です。しかしAは1人でしか進められず最短でも3日を要するため,AとBの両方が完了するのは早くても3日目となり,Cが着手できるのは4日目からです。2日目から6日目までの5日間だけ2人目が加わっても,Aの完了を待つ3日目とCを行う4日目は2人目が並行して行える作業がなく手伝いが活かせません。残る2日目(Bの実施)と5・6日目(DとEの並行実施)の実質3日分だけ短縮でき,最短でも9日となり,12日から3日短くなります。

選択肢ごとの解説

  • 正しい。手伝いが有効に使えるのは実質3日分だけであり,12日から3日短縮した9日が開始から終了までの最短日数になります。
  • 誤り。Aの完了を待つ日やCを実施する日には2人目が並行して行える作業がなく,4日分の短縮は実現できません。
  • 誤り。DとEを2人で並行して行える日数以上の短縮を見込んでおり,Aの完了待ちなどで手伝いが活かせない日を考慮できていません。
  • 誤り。12日からの短縮日数を過大に見積もっており,Aの完了待ちの制約などを踏まえると6日もの短縮は実現できません。
基本情報技術者の過去問を演習モードで解く
