平成29年度 春期 基本情報技術者試験 午前 問51

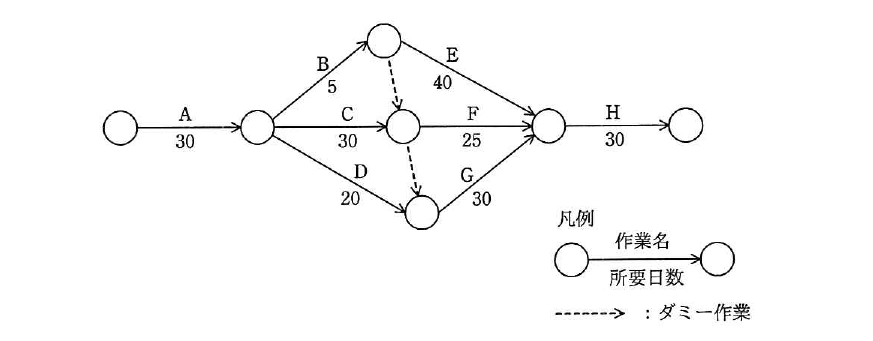

マネジメント/プロジェクトマネジメント図のアローダイアグラムで表されるプロジェクトは,完了までに最短で何日を要するか。

出典:平成29年度 春期 基本情報技術者試験 午前 問51
- ア105
- イ115
- ウ120
- エ125
正解:ウ
解説
各経路の所要日数の合計を求めてクリティカルパス(最長経路)を探します。A→B→(ダミー)→F→H:30+5+25+30=90,A→C→F→H:30+30+25+30=115,A→D→(ダミー)→G→H:30+20+30+30=110,A→B→E→H:30+5+40+30=105。最も長い経路はA→C→F→Hの115日ではなく,Cの後にダミーを経てGへ向かう経路も考慮すると,実際に最長になるのはA→C→(ダミー)→G→Hの30+30+30+30=120日であり,これが全体の所要日数になります。
選択肢ごとの解説
- ア誤り。105日は,A→B→E→Hの経路の日数であり,全体の最長経路(クリティカルパス)ではありません。
- イ誤り。115日は,一部の経路の日数に近い値ですが,ダミー作業を経由する最長経路を正しく反映していません。
- ウ正しい。全ての経路のうち最も日数の掛かる経路(クリティカルパス)をたどると,完了までの最短日数は120日になります。
- エ誤り。125日は,実際の最長経路の日数を上回っており,各作業の所要日数の合計を過大に見積もった値です。
