IPA過去問ドリル

平成30年度 春期 基本情報技術者試験 午前 問51

マネジメント/プロジェクトマネジメント

図のアローダイアグラムにおいて,プロジェクト全体の期間を短縮するために,作業A~Eの幾つかを1日ずつ短縮する。プロジェクト全体の期間を2日短縮できる作業の組みはどれか。

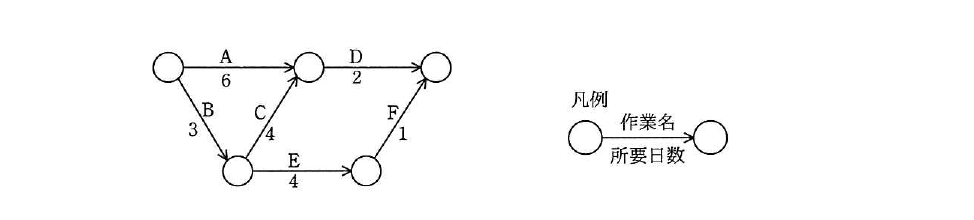

平成30年度 春期 基本情報技術者試験 午前 問51の図

出典:平成30年度 春期 基本情報技術者試験 午前 問51

正解:エ

解説

アローダイアグラムから各経路の所要日数を求めると,A→D(6+2=8日),B→C→D(3+4+2=9日),B→E→F(3+4+1=8日)となり,最長経路であるB→C→Dがクリティカルパス(プロジェクト全体の期間9日を決定する経路)です。プロジェクト全体を2日短縮するには,クリティカルパス上の作業を合計2日短縮する必要があります。BとDをそれぞれ1日短縮すると,B→C→D経路は2+4+1=7日になり,他の経路(A→D=6+1=7日,B→E→F=2+4+1=7日)もすべて7日以下になるため,全経路の最長値が7日となり,プロジェクト全体を確実に2日短縮できます。

選択肢ごとの解説

  • 誤り。A,C,Eを1日ずつ短縮しても,Dを短縮しないB→C→D経路は3+3+2=8日残り,プロジェクト全体は1日しか短縮されません。
  • 誤り。A,Dを1日ずつ短縮しても,クリティカルパスであるB→C→Dは3+4+1=8日のままで,プロジェクト全体は1日しか短縮されません。
  • 誤り。B,C,Eを短縮しても,短縮されないA→D経路が6+2=8日のままとなり,これが新たなボトルネックとなるため,プロジェクト全体は1日しか短縮されません。
  • 正しい。クリティカルパス上のBとDをそれぞれ1日短縮すると,B→C→D,A→D,B→E→Fのすべての経路が7日以下になり,プロジェクト全体を2日短縮できます。
基本情報技術者の過去問を演習モードで解く
