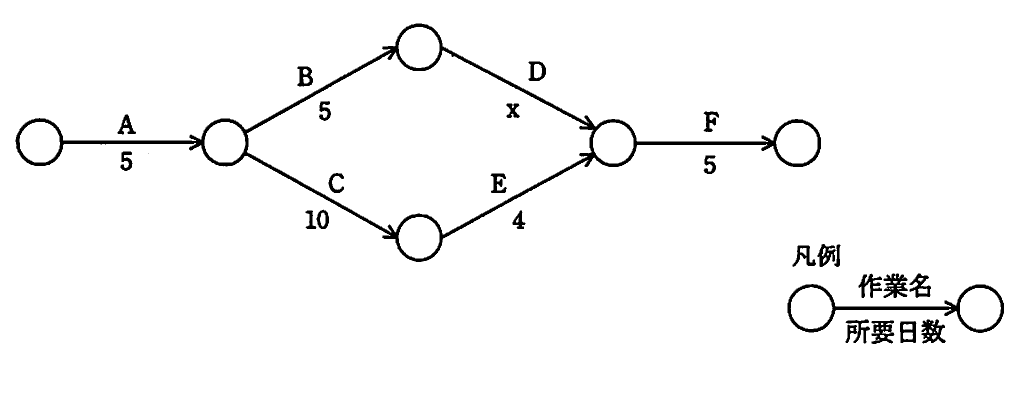

マネジメント/プロジェクトマネジメント図の作業について,全体の作業終了までの日数は24日間であった。作業Cの日数を3日短縮できたので,全体の作業終了までの日数が1日減った。作業Dの所要日数は何日か。

出典:平成21年度 春期 ITパスポート試験 問37
- ア6
- イ7
- ウ8
- エ9
正解:ウ
解説
経路は A→B→D→F(5+5+x+5=15+x)と A→C→E→F(5+10+4+5=24)の二つです。全体が24日なので,最初はC経路が最長(クリティカルパス)です。Cを3日短縮するとC経路は21日になりますが,全体は23日になったので,D経路が23日で最長になったことが分かります。15+x=23より x=8日です。
下線の用語は 用語集 で意味を確認できます。
選択肢ごとの解説
- ア誤り。x=6だとD経路は21日で,C経路を短縮した後の全体は21日になってしまい,条件に合いません。
- イ誤り。x=7だとD経路は22日で,短縮後の全体は22日になり,条件に合いません。
- ウ正しい。x=8だとD経路は23日で,C経路短縮後の全体が23日(1日減)になり,条件に合います。
- エ誤り。x=9だとD経路は24日で,Cを短縮しても全体は24日のままで,条件に合いません。
