平成22年度 春期 基本情報技術者試験 午前 問51

マネジメント/プロジェクトマネジメント

九つの作業からなるプロジェクトがある。作業Eの所要日数を9日から6日に短縮すると,このプロジェクトの最短作業日数を何日短縮できるか。 〔作業ネットワーク図〕 開始→A(4)→(結合点) (結合点)→B(7)→(結合点)→C(2)→(結合点) (結合点)→D(2)→(結合点) (結合点)→E(9)→(結合点) (結合点)→F(6)→(結合点) (結合点)→G(3)→(結合点) (結合点)→H(5)→(結合点) (結合点)→I(2)→終了 経路は,開始→A→B→C→G→I,開始→A→D→E→G→I,開始→A→D→F→H→I の3経路である。( )内は各作業の所要日数を表す。

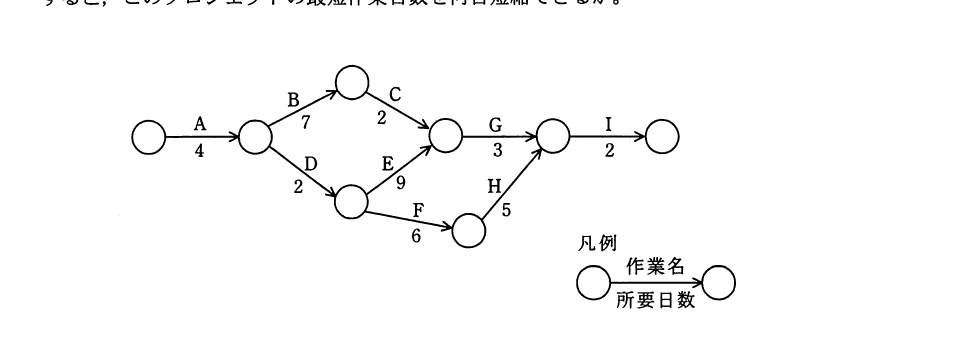

平成22年度 春期 基本情報技術者試験 午前 問51の図

出典:平成22年度 春期 基本情報技術者試験 午前 問51

正解:イ

解説

作業ネットワーク図から,開始→A→B→C→G→Iの経路は4+7+2+3+2=18日,開始→A→D→E→G→Iの経路は4+2+9+3+2=20日,開始→A→D→F→H→Iの経路は4+2+6+5+2=19日で,最長経路(クリティカルパス)は20日です。作業Eを9日から6日に短縮すると,この経路は4+2+6+3+2=17日となり,最長経路はB経由の18日とF・H経由の19日を比較して19日になります。したがって,短縮できるのは20日-19日=1日です。

選択肢ごとの解説

  • 誤り。短縮後も別の経路(F・H経由の19日)がクリティカルパスとして残るため,短縮量が0(変化なし)にはなりません。
  • 正しい。E短縮後の最長経路は19日(F・H経由)になり,元の最長経路20日と比べて1日短縮できます。
  • 誤り。E短縮後に残る別経路(F・H経由19日)を考慮していないため,実際より大きい短縮量を見積もった値です。
  • 誤り。E短縮量の3日をそのまま全体の短縮量としてしまった場合の値で,他経路の制約を考慮していません。
