平成29年度 秋期 基本情報技術者試験 午前 問53

マネジメント/プロジェクトマネジメント

図に示すプロジェクト活動のクリティカルパスはどれか。

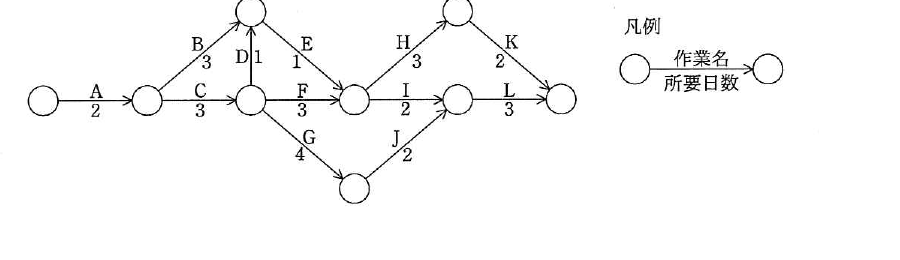

平成29年度 秋期 基本情報技術者試験 午前 問53の図

出典:平成29年度 秋期 基本情報技術者試験 午前 問53

正解:エ

解説

クリティカルパスは,開始から終了までの全ての経路のうち,所要日数の合計が最も長くなる経路です。選択肢の4つの経路についてそれぞれ所要日数を合計すると,ア(A→B→E→I→L)は2+3+1+2+3=11日,イ(A→C→D→E→H→K)は2+3+1+1+3+2=12日,ウ(A→C→F→I→L)は2+3+3+2+3=13日,エ(A→C→G→J→L)は2+3+4+2+3=14日となり,エが最も長いのでこれがクリティカルパスです。

選択肢ごとの解説

  • 誤り。この経路の所要日数の合計は2+3+1+2+3=11日で,四つの中で最も短く,クリティカルパスではありません。
  • 誤り。この経路の所要日数の合計は2+3+1+1+3+2=12日で,最長ではありません。
  • 誤り。この経路の所要日数の合計は2+3+3+2+3=13日で,エの経路より短いため,クリティカルパスではありません。
  • 正しい。この経路の所要日数の合計は2+3+4+2+3=14日となり,四つの経路の中で最も長いので,これがクリティカルパスです。
