平成27年度 秋期 基本情報技術者試験 午前 問51

マネジメント/プロジェクトマネジメント

図のアローダイアグラムで表されるプロジェクトは,完了までに最短で何日を要するか。

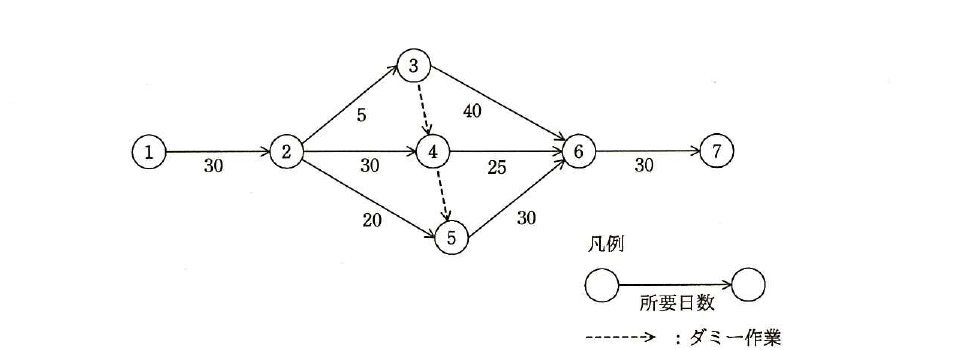

平成27年度 秋期 基本情報技術者試験 午前 問51の図

出典:平成27年度 秋期 基本情報技術者試験 午前 問51

正解:イ

解説

各経路の所要日数を計算すると,1→2→3→6→7が30+5+40+30=105日,1→2→4→6→7が30+30+25+30=115日,1→2→4→5(ダミー)→6→7が30+30+0+30+30=120日,1→2→5→6→7が30+20+30+30=110日となります。最も日数がかかる経路(クリティカルパス)は120日の経路なので,プロジェクト全体の最短所要日数は120日です。

選択肢ごとの解説

  • 誤り。1→2→4→6→7の経路の日数であり,最長経路(クリティカルパス)ではありません。
  • 正しい。1→2→4→5(ダミー)→6→7の経路が最も日数がかかり,120日がクリティカルパスの日数です。
  • 誤り。存在しない経路を計算するなど,日数の見積りを誤った値です。
  • 誤り。ダミー作業に誤って日数を加えるなど,計算を誤った場合に得られる値です。
