平成26年度 春期 基本情報技術者試験 午前 問53

マネジメント/プロジェクトマネジメント

図に示すプロジェクト活動のクリティカルパスはどれか。

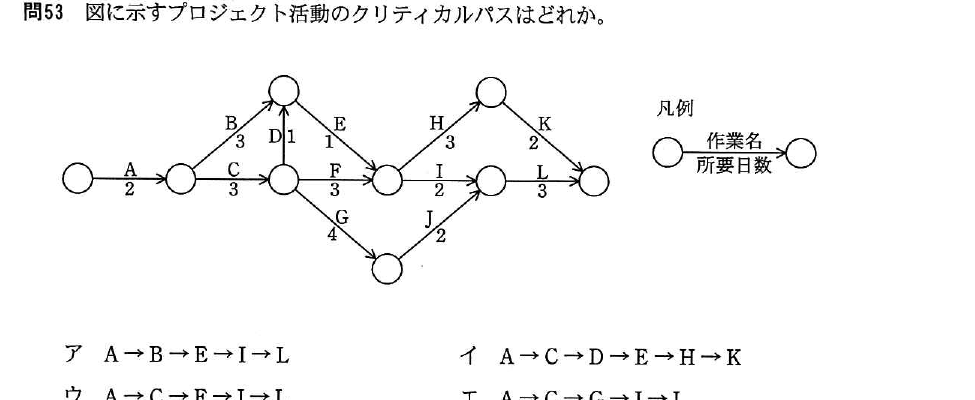

平成26年度 春期 基本情報技術者試験 午前 問53の図

出典:平成26年度 春期 基本情報技術者試験 午前 問53

正解:エ

解説

各経路の所要日数を合計すると,A→B→E→I→L=2+3+1+2+3=11,A→C→D→E→H→K=2+3+1+1+3+2=12,A→C→F→I→L=2+3+3+2+3=13,A→C→G→J→L=2+3+4+2+3=14となります。クリティカルパスは最も所要日数が長い経路なので,A→C→G→J→Lの14日が最長であり,これがクリティカルパスです。

選択肢ごとの解説

  • 誤り。この経路の所要日数は11日で,他の経路より短いためクリティカルパスではありません。
  • 誤り。この経路の所要日数は12日で,A→C→G→J→Lの14日より短いためクリティカルパスではありません。
  • 誤り。この経路の所要日数は13日で,A→C→G→J→Lの14日より短いためクリティカルパスではありません。
  • 正しい。この経路の所要日数は14日で最長となるため,クリティカルパスです。
