平成22年度 秋期 ITパスポート試験 問46

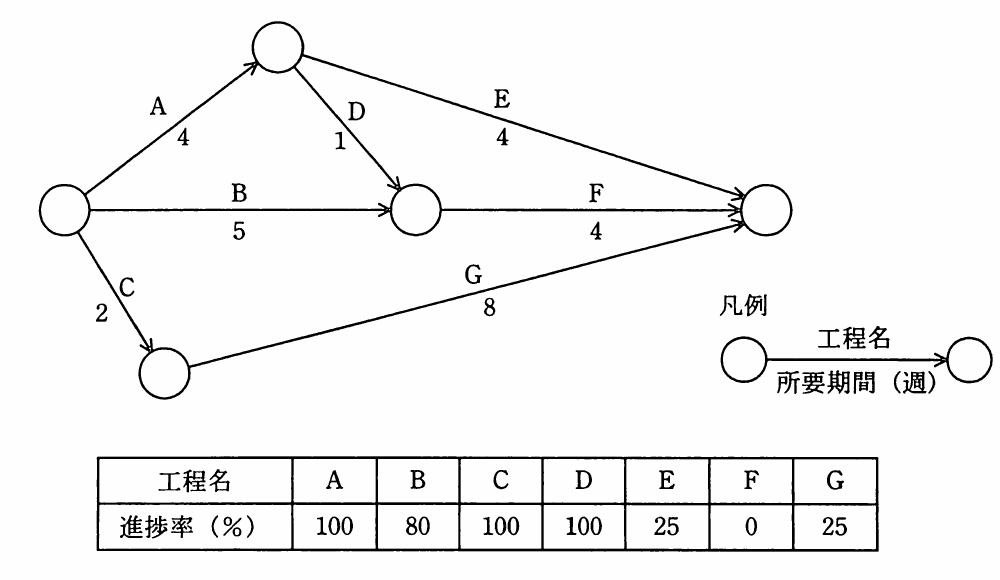

マネジメント/プロジェクトマネジメント図のアローダイアグラムで示される日程のプロジェクトが開始されてから 5 週が経過した。各工程の進捗率が表に示すとおりの場合,プロジェクト完了の遅延につながる工程はどれか。ここで,今後の各工程の作業は,当初の予定どおり進むものとする。

出典:平成22年度 秋期 ITパスポート試験 問46
- アB
- イE
- ウF
- エG
正解:エ
解説
まず当初の計画を確認します。経路ごとの所要期間は,A→D→F が 4+1+4 = 9 週,A→E が 4+4 = 8 週,B→F が 5+4 = 9 週,C→G が 2+8 = 10 週で,クリティカルパスは C→G(10 週)です。5 週経過時点で,G は C が終わった 2 週目から作業を始めていれば 3 週分(37.5%)進んでいるはずが,実績は 25%(2 週分)で 1 週遅れています。G は余裕のないクリティカルパス上なので,この遅れがそのままプロジェクト完了の遅れになります。B(20%残り=1 週遅れ)は,B→F の経路に 1 週間の余裕があるので吸収できます。E は A の完了後に開始でき,余裕が 2 週間あるため影響しません。
下線の用語は 用語集 で意味を確認できます。
選択肢ごとの解説
- ア誤り。B は 1 週遅れていますが,B→F の経路は 9 週で,全体の 10 週に対して 1 週の余裕があるため,遅れを吸収できます。
- イ誤り。E は A の完了後すぐに作業を始めており,経路 A→E は 8 週で 2 週の余裕があるため,遅延にはつながりません。
- ウ誤り。F はまだ着手していませんが,B の完了後に開始しても 5+4 = 9 週に収まり,余裕の範囲内です。
- エ正しい。G は,クリティカルパス C→G 上にあり,1 週の遅れがそのままプロジェクト完了の遅延につながります。
