平成23年度 特別 ITパスポート試験 問48

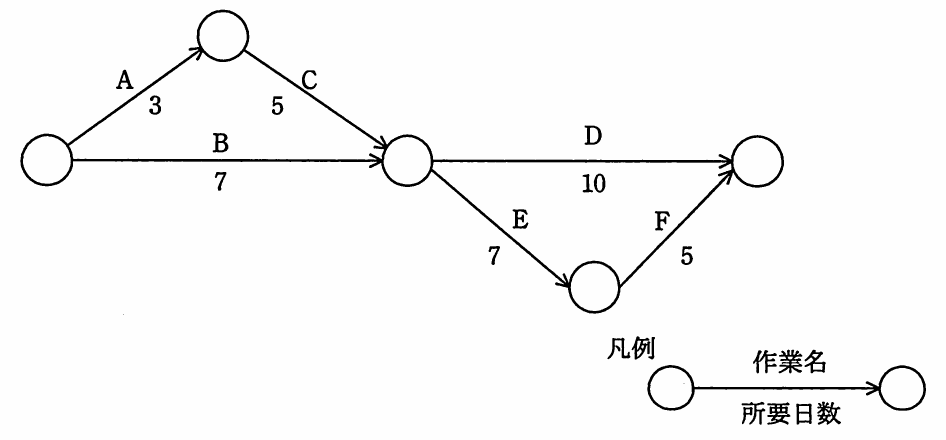

マネジメント/プロジェクトマネジメント図のアローダイアグラムにおいて,作業 B が 3 日遅れて完了した。全体の遅れを 1 日にするためには,どの作業を何日短縮すればよいか。

出典:平成23年度 特別 ITパスポート試験 問48
- ア作業 C を 1 日短縮する。
- イ作業 D を 1 日短縮する。
- ウ作業 E を 1 日短縮する。
- エどの作業も短縮する必要はない。
正解:ウ
解説
もとの各経路の所要日数は,A→C→D が 3 + 5 + 10 = 18 日,A→C→E→F が 3 + 5 + 7 + 5 = 20 日,B→D が 7 + 10 = 17 日,B→E→F が 7 + 7 + 5 = 19 日で,クリティカルパスは A→C→E→F の 20 日です。B が 3 日遅れて 10 日になると,B→E→F は 10 + 7 + 5 = 22 日,B→D は 20 日となり,全体は 2 日遅れます。遅れを 1 日にする(21 日以内にする)には,B→E→F の経路上にある E を 1 日短縮します。このとき B→D は 20 日,A→C→E→F は 19 日で,いずれも 21 日以内です。
下線の用語は 用語集 で意味を確認できます。
選択肢ごとの解説
- ア誤り。作業 C は,A→C→E→F の経路上にあって B→E→F の経路上にはないので,短縮しても B→E→F は 22 日のままで,遅れは 2 日のままです。
- イ誤り。作業 D は B→D 経路上にありますが,22 日の B→E→F 経路は短縮されないので,全体の遅れは 2 日のままです。
- ウ正しい。E は B→E→F と A→C→E→F の両方の経路上にあり,1 日短縮すると最長経路が 21 日になり,全体の遅れが 1 日になります。
- エ誤り。短縮しないと B→E→F の経路が 22 日となり,全体の遅れは 2 日になるため,遅れを 1 日にはできません。
