令和5年度 ITパスポート試験 問41

マネジメント/プロジェクトマネジメント

次のアローダイアグラムに基づき作業を行った結果,作業 D が2日遅延し,作業 F が3日前倒しで完了した。作業全体の所要日数は予定と比べてどれくらい変化したか。

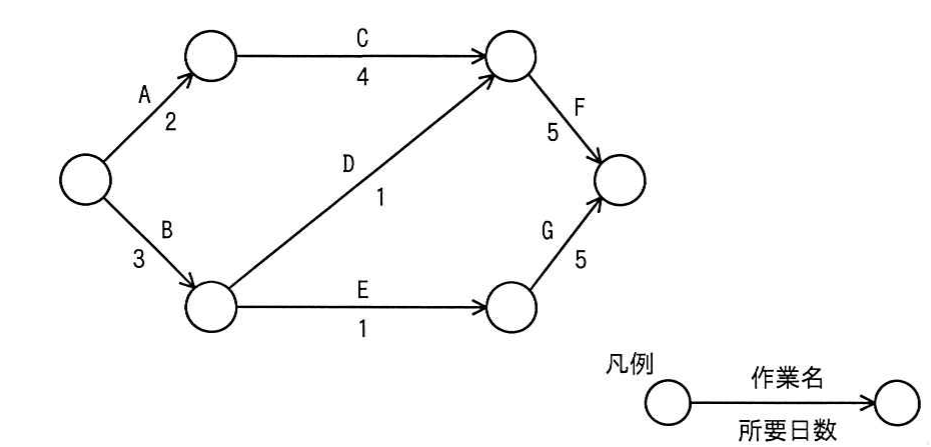

令和5年度 ITパスポート試験 問41の図

出典:令和5年度 ITパスポート試験 問41

正解:ウ

解説

当初の経路ごとの日数は,A→C→F が 2+4+5=11日,B→D→F が 3+1+5=9日,B→E→G が 3+1+5=9日で,最長(クリティカルパス)は A→C→F の11日です。作業 D が2日遅れると B→D→F は 3+3+5=11日になりますが,F が3日短縮して2日で完了すると,A→C→F が 2+4+2=8日,B→D→F が 3+3+2=8日になります。ところが B→E→G は 9日のままなので,全体の所要日数は9日となり,当初の11日から2日前倒しになります。

下線の用語は 用語集 で意味を確認できます。

選択肢ごとの解説

  • ア誤り。D が2日遅れても B→D→F は 11日で,当初の最長経路と同じです。全体が遅れることはありません。
  • イ誤り。F を3日短縮しても,F を通らない B→E→G(9日)の経路があるため,短縮は2日までです。1日の前倒しではありません。
  • ウ正しい。クリティカルパスが B→E→G(9日)に変わるため,全体は11日から9日となり,2日前倒しです。
  • エ誤り。F の3日短縮がそのまま全体に反映されるわけではありません。B→E→G が9日かかるため,短縮は2日までです。
