平成25年度 春期 プロジェクトマネージャ試験 午前Ⅱ 問8

マネジメント/プロジェクトマネジメント

次のアローダイアグラムを基にして要員計画を立てる。要員数の増減を極力抑え,かつ,最短日数で終えられるように計画を立てる場合,1日当たりの最大要員数は何名になるか。ここで,各工程は1名で作業するものとする。

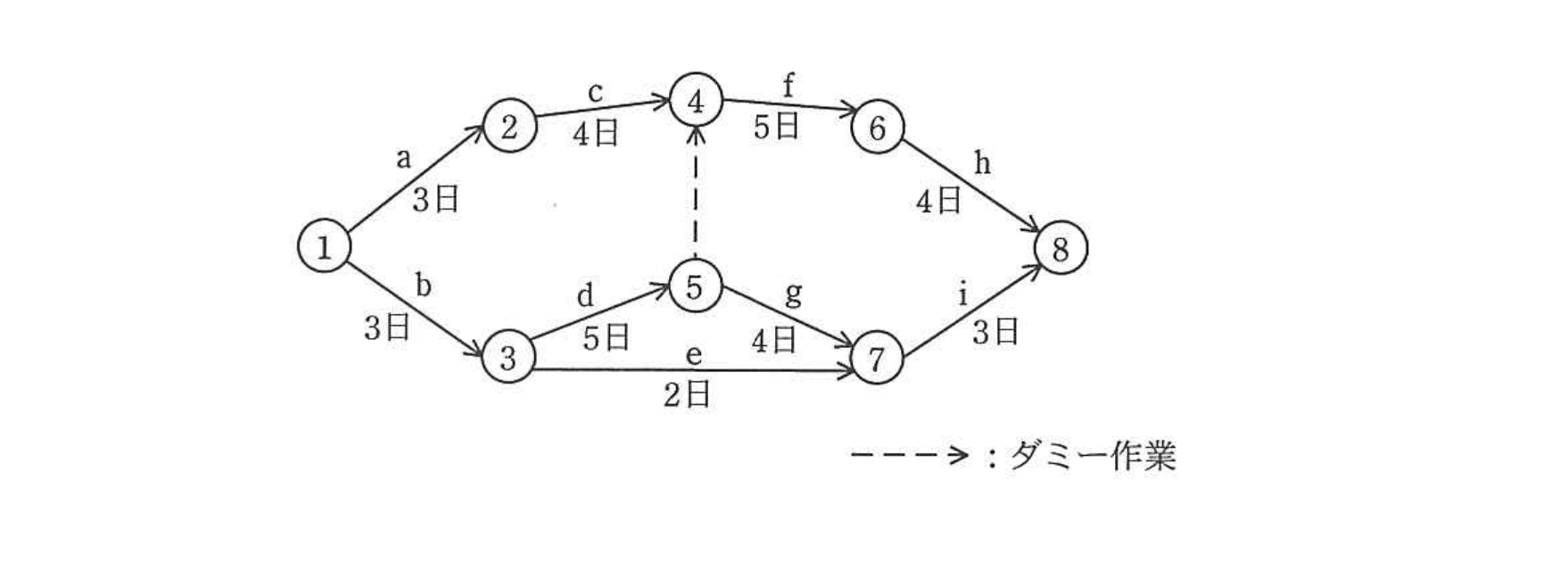

平成25年度 春期 プロジェクトマネージャ試験 午前Ⅱ 問8の図

出典:平成25年度 春期 プロジェクトマネージャ試験 午前Ⅱ 問8

正解:ア

解説

図のクリティカルパスは,1→3→5→4(ダミー)→6→8(b+d+f+h=3+5+5+4=17日)である。他の作業a,c,e,g,iにはそれぞれ余裕日数(フロート)があるため,開始日を早める又は遅らせることで,同時に進行する作業の数を平準化できる。全体の作業量(各作業の所要日数の合計)を17日間に割り振ると,開始日を工夫することで,1日当たりの要員数を常に2名以内に抑えたまま,最短の17日間で全ての作業を完了させる計画を立てることができる。

選択肢ごとの解説

  • 正しい。余裕のある作業の開始日を調整して平準化することで,1日当たりの最大要員数を2名に抑えたまま,最短日数の17日間で完了させることができる。
  • 誤り。平準化を工夫することで2名まで抑えられるため,3名が実現可能な最小の最大要員数ではない。
  • 誤り。全ての作業を最も早い開始日のまま並行させた場合などに生じ得る値であり,平準化を行った上での必要最小限の値ではない。
  • 誤り。作業の開始日を調整しない極端な計画で生じ得る値であり,要員数の増減を抑えた計画での値ではない。
