平成30年度 春期 情報セキュリティマネジメント試験 午前 問43

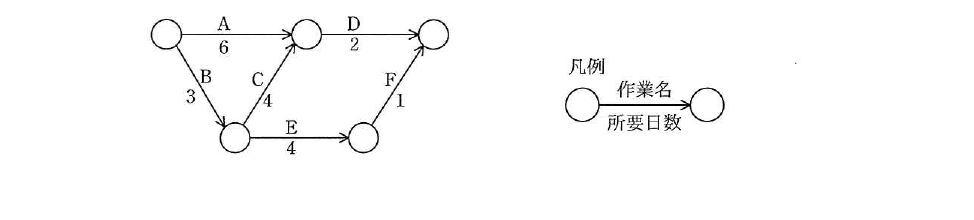

マネジメント/プロジェクトマネジメント図のアローダイアグラムにおいて,プロジェクト全体の期間を短縮するために,作業A〜Eの幾つかを1日ずつ短縮する。プロジェクト全体の期間を2日短縮できる作業の組みはどれか。

出典:平成30年度 春期 情報セキュリティマネジメント試験 午前 問43
- アA, C, E
- イA, D
- ウB, C, E
- エB, D
正解:エ
解説
作業Aの終点(合流点)には,Aを経由する経路(6日)とB→Cを経由する経路(3+4=7日)が合流するため,その到達時刻は長い方の7日になります。ここからDを経て終点に至ると7+2=9日です。一方,Bの後Eを経てFに至る経路は3+4+1=8日で,これより短いため,全体の所要期間はB→C→Dの経路で決まる9日(クリティカルパス)です。この経路上のB,C,Dのいずれかを短縮すれば全体期間を縮められますが,B,Dをそれぞれ1日短縮すると,合流点への到達が7日から6日に,終点への到達が9日から7日に縮まり,他の経路(Aを経由する経路やE,Fを経由する経路)はいずれもこれより短いままなので新たなボトルネックにならず,全体の期間をちょうど2日短縮できます。
選択肢ごとの解説
- ア誤り。A,Eを1日ずつ短縮しても,短縮されない作業Cを含む経路がボトルネックのまま残り,全体は1日しか短縮されません。
- イ誤り。A,Dを短縮しても,クリティカルパスを構成するB→Cの部分が変わらないため,合流点への到達が7日のまま残り,全体は1日しか短縮されません。
- ウ誤り。B,Eを短縮すると,短縮されない作業Aを経由する経路が新たなボトルネックとなり,全体は1日しか短縮されません。
- エ正しい。B,Dをそれぞれ1日ずつ短縮すると,他の経路がボトルネックにならず,プロジェクト全体の期間を2日短縮できます。
