平成28年度 春期 応用情報技術者試験 午前 問53

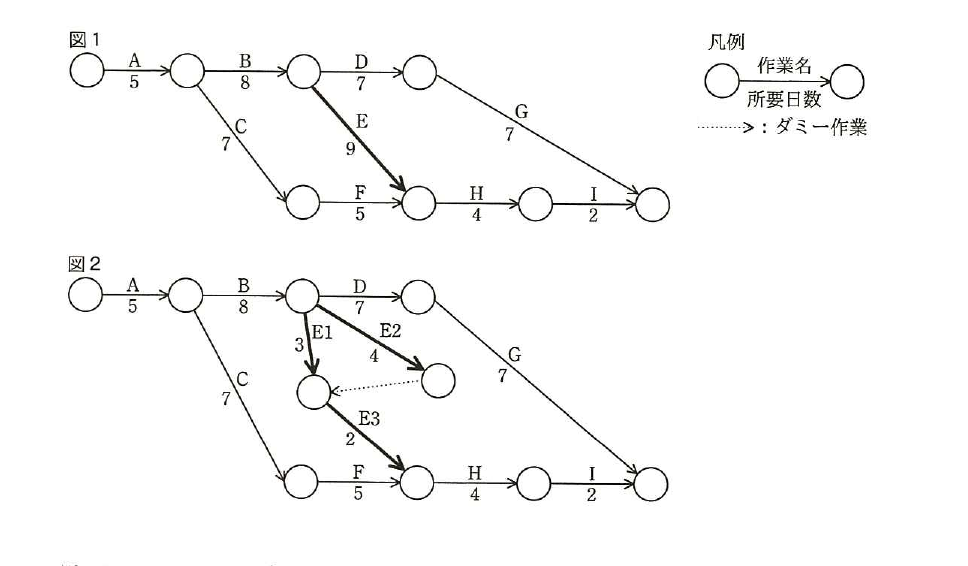

マネジメント/プロジェクトマネジメントプロジェクトのスケジュールを短縮したい。当初の計画は図1のとおりである。作業Eを作業E1,E2,E3に分けて,図2のように計画を変更すると,スケジュールは全体で何日短縮できるか。

出典:平成28年度 春期 応用情報技術者試験 午前 問53
- ア1
- イ2
- ウ3
- エ4
正解:ア
解説
図1では,作業Eを含む経路(A→B→E→H→I)が最長(5+8+9+4+2=28日)となり,これがクリティカルパスです。図2のように作業EをE1・E2・E3に分割し,ダミー作業を挟むことでE経由の経路の所要日数が1日短縮され,プロジェクト全体のスケジュールも1日短縮されます。
選択肢ごとの解説
- ア正しい。図の作業分割によってクリティカルパス上の所要日数が1日短縮されます。
- イ誤り。2日短縮という値は,作業分割による日数の変化を過大に見積もった場合の誤りです。
- ウ誤り。3日短縮という値も同様に短縮日数を過大に見積もった結果であり,図から求まる正しい短縮日数ではありません。
- エ誤り。4日短縮という値はクリティカルパスの変化を大きく見誤った場合の値です。
