平成29年度 春期 応用情報技術者試験 午前 問52

マネジメント/プロジェクトマネジメント

図のアローダイアグラムから読み取ったことのうち,適切なものはどれか。ここで,プロジェクトの開始日は0日目とする。

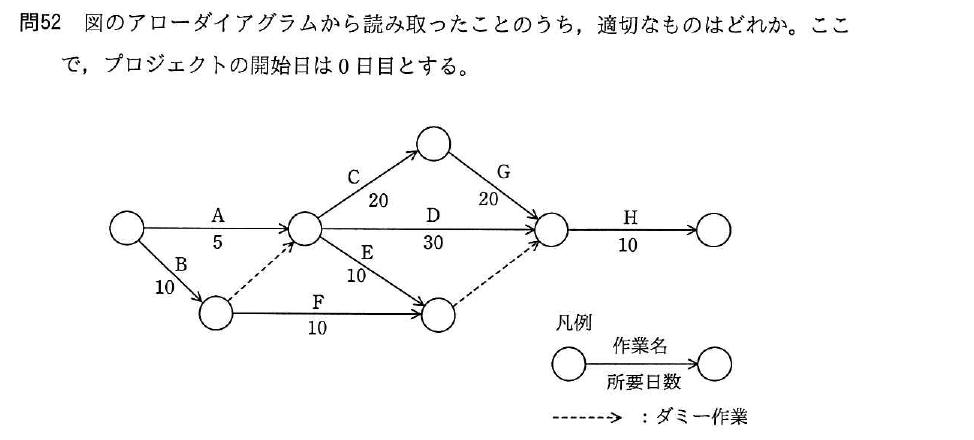

平成29年度 春期 応用情報技術者試験 午前 問52の図

出典:平成29年度 春期 応用情報技術者試験 午前 問52

正解:ウ

解説

アローダイアグラムから各作業の最早開始・最遅開始時刻を計算すると,Cの後続のG(C+G=20+20=50)を含む経路が全体の所要日数(60日)を決めるクリティカルパスとなり,Dを含む経路(D=30)はそれより短く余裕があります。作業Eが合流する地点(ダミー作業を経てWに至る)の最遅時刻は50日目であるのに対し,Eの最早終了は20日目であるため,余裕日数は50−20=30日になります。

選択肢ごとの解説

  • 誤り。作業Cは,AとBの合流点(Bの経路がダミー作業を通るため10日目)を経てからでないと開始できないため,最も早く開始できるのは10日目です。
  • 誤り。作業Dの所要日数30日は,CとGを経由する経路の合計50日より短く余裕があるため,Dはクリティカルパス上の作業ではありません。
  • 正しい。作業Eが合流する地点の最遅時刻50日目に対し,Eの最早終了時刻は20日目であるため,余裕日数は30日です。
  • 誤り。作業Fの最も遅い開始時刻は,合流点の最遅時刻からFの所要日数を差し引いた40日目であり,10日目ではありません。
