令和4年度 秋期 応用情報技術者試験 午前 問52

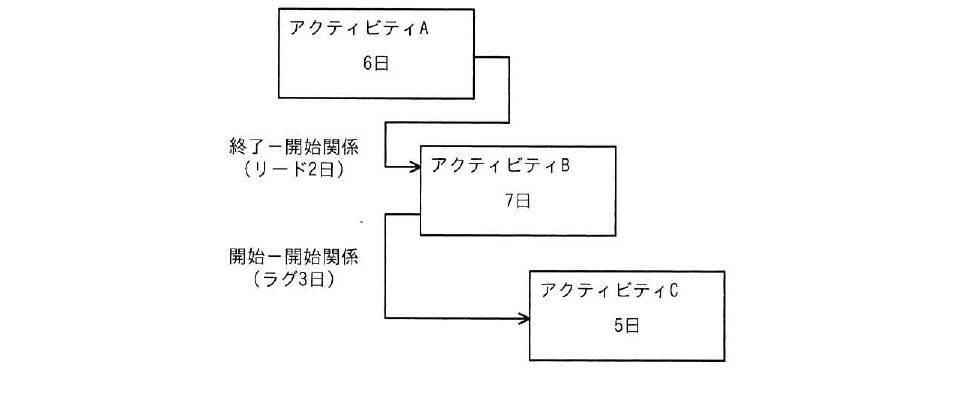

マネジメント/プロジェクトマネジメント図は,実施する三つのアクティビティについて,プレシデンスダイアグラム法を用いて,依存関係及び必要な作業日数を示したものである。全ての作業を完了するための所要日数は最少で何日か。

出典:令和4年度 秋期 応用情報技術者試験 午前 問52
- ア11
- イ12
- ウ13
- エ14
正解:イ
解説
アクティビティA は0日目から6日目まで。B は A と終了-開始関係(リード2日)なので A の終了の2日前,つまり4日目に開始でき,4+7=11日目に終了します。C は B と開始-開始関係(ラグ3日)なので B の開始の3日後,つまり7日目に開始でき,7+5=12日目に終了します。全作業の完了は max(6,11,12)=12日です。
選択肢ごとの解説
- ア誤り。11 は B の終了(11日目)までで C の終了を考慮していない値です。
- イ正しい。B は4日目開始・11日目終了,C は7日目開始・12日目終了で,所要日数は最少12日です。
- ウ誤り。13 はリード2日を考慮せず A(6日)+B(7日)を単純に足した値です。
- エ誤り。14 はリードを遅れ(ラグ)として扱うなど,リード・ラグの解釈を誤った場合の値です。
