平成22年度 春期 ITパスポート試験 問91

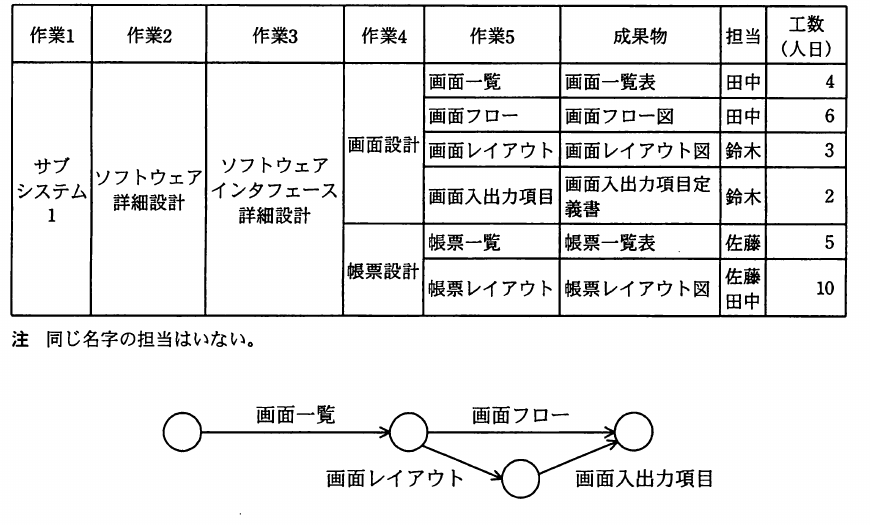

マネジメント/プロジェクトマネジメント【中問A(問89〜92の共通文章)】 在庫管理システムの開発計画に関する次の記述を読んで,問89〜92に答えよ。 S さんは,在庫管理システム(以下,システムという)を構築するプロジェクトに参加することになった。 システムの開発計画は,プロジェクトにおける成果物及び完了基準を明確にした上で,作業分割,作業内容定義,作業順序設定,作業期間見積り,スケジュール作成の五つのステップに分けて順に実施される。 (1) 作業分割では,WBS(Work Breakdown Structure)を用いて,成果物の作成作業を細分化する。WBS は,全体の作業を分割し,その構成要素を階層構造として整理したものである。 (2) 作業内容定義では,分割した各作業の成果物と工数を定義する。 (3) 作業順序設定では,作業間の前後関係を決定する。 (4) 作業期間見積りでは,作業の工数を要員数で割ることで,作業期間を求める。 (5) スケジュール作成では,各作業期間を基に開始日と終了日を決定する。 S さんは,先輩の指導の下で,図に示す WBS によるシステムの作業分割を実施した。 【設問】作業内容定義では,作業分割で作成した WBS を基に,担当,工数を加えた表を作成した。次の表はその一部を示したものである。画面設計での作業 5 の作業間には次の図に示す順序関係があるとき,画面設計のクリティカルパスの作業日数はどれか。図では,作業の流れを矢印で,作業名を矢印の上又は下に示している。

出典:平成22年度 春期 ITパスポート試験 問91
- ア5
- イ9
- ウ10
- エ15
正解:ウ
解説
画面一覧(4 日)が終わってから,二つの経路に分かれます。一つは画面フロー(6 日),もう一つは画面レイアウト(3 日)→画面入出力項目(2 日)で,合計 5 日です。全体では 4+6=10 日の経路と 4+3+2=9 日の経路があり,長い方(10 日)がクリティカルパス(全体の所要日数を決める経路)です。
下線の用語は 用語集 で意味を確認できます。
選択肢ごとの解説
- ア誤り。5 日は画面レイアウトと画面入出力項目の合計だけで,最初の画面一覧が含まれていません。
- イ誤り。9 日(4+3+2)はもう一方の経路で,最長ではありません。
- ウ正しい。画面一覧 4 日+画面フロー 6 日=10 日が最長の経路です。
- エ誤り。15 日は全作業(4+6+3+2)を単純に足した値で,並行して進められる作業があるため所要日数にはなりません。
