平成22年度 春期 ITパスポート試験 問92

マネジメント/プロジェクトマネジメント

【中問A(問89〜92の共通文章)】 在庫管理システムの開発計画に関する次の記述を読んで,問89〜92に答えよ。 S さんは,在庫管理システム(以下,システムという)を構築するプロジェクトに参加することになった。 システムの開発計画は,プロジェクトにおける成果物及び完了基準を明確にした上で,作業分割,作業内容定義,作業順序設定,作業期間見積り,スケジュール作成の五つのステップに分けて順に実施される。 (1) 作業分割では,WBS(Work Breakdown Structure)を用いて,成果物の作成作業を細分化する。WBS は,全体の作業を分割し,その構成要素を階層構造として整理したものである。 (2) 作業内容定義では,分割した各作業の成果物と工数を定義する。 (3) 作業順序設定では,作業間の前後関係を決定する。 (4) 作業期間見積りでは,作業の工数を要員数で割ることで,作業期間を求める。 (5) スケジュール作成では,各作業期間を基に開始日と終了日を決定する。 S さんは,先輩の指導の下で,図に示す WBS によるシステムの作業分割を実施した。 【設問】S さんは,作業期間見積りを行い,作業期間を基に作業の開始日と終了日を決定し,スケジュール作成を行った。次の表はスケジュールの一部を示したものである。スケジュールを見た先輩から誤りを指摘された。S さんが受けた指摘として,適切なものはどれか。次の図は 6 月のカレンダであり,土日は作業を行わないものとする。

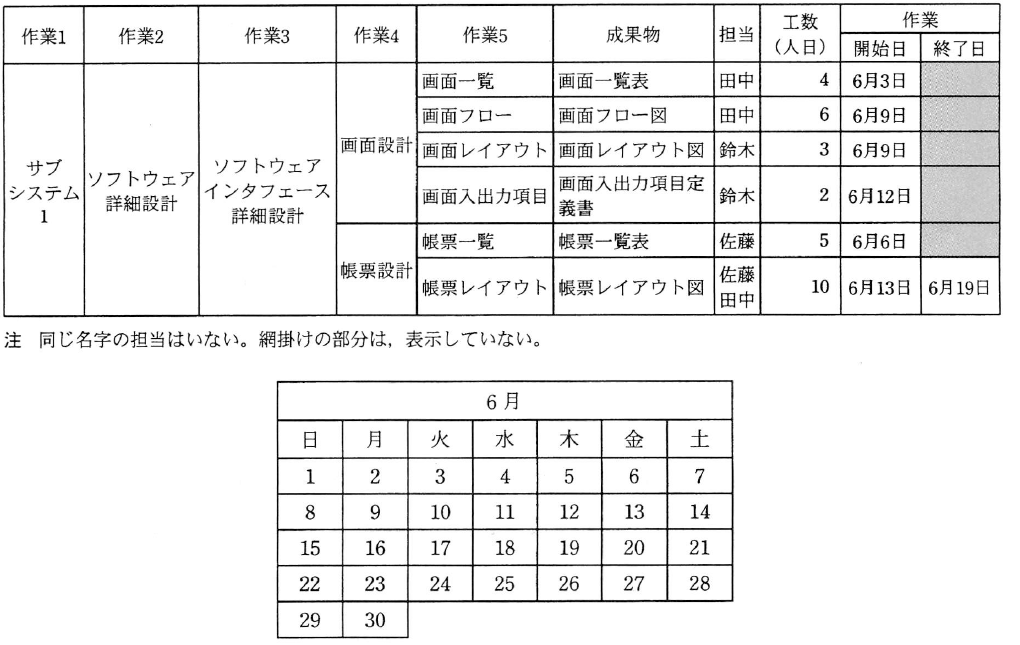

平成22年度 春期 ITパスポート試験 問92の図

出典:平成22年度 春期 ITパスポート試験 問92

正解:イ

解説

田中さんの画面フローは 6 月 9 日から 6 日分なので,9,10,11,12,13,16 日の 6 日間(土日を除く)かかり,16 日まで作業しています。帳票レイアウトの開始日の 13 日と 16 日は,田中さんは画面フローに従事しているため,帳票レイアウトに使えません。そのため,2 名で 10 人日をこなして 6 月 19 日に終わるという計画は成り立たず,終了日を 19 日に設定できません。

選択肢ごとの解説

  • ア誤り。工数 10 人日は 2 名で分担するため,10 日かかるとは限りません。26 日という値の根拠もありません。
  • イ正しい。田中さんが 6 月 13 日・16 日に画面フローの作業をしているため,帳票レイアウトに割り当てられず,19 日終了とは設定できません。
  • ウ誤り。田中さんは前作業のため参加できない日があり,かえって 18 日までには終わらせられません。
  • エ誤り。工数が多いからといって期間を長めに見積もるという指摘ではなく,作業の重なりが誤りの原因です。
