平成27年度 春期 ITパスポート試験 問91

マネジメント/プロジェクトマネジメント

【中問B(問89〜92の共通文章)】 製品の改良プロジェクトに関する次の記述を読んで,四つの問いに答えよ。 工作機械メーカの X 社は,競合メーカとの差別化を目的として,現在製造している製品 Z の改良を決め,製品 Z の改良プロジェクト(以下,Z プロジェクトという)を発足した。製品開発課に勤務する A さんは Z プロジェクトのメンバに選ばれ,先輩の B さんから Z プロジェクトの状況,及び Z プロジェクトのリスク(以下,リスクという)に関する説明を受けた。 〔Z プロジェクトの状況〕 (1) 過去に行った同一規模のプロジェクトと比べて,プロジェクトメンバは同数だが,期間は半分で計画している。 (2) 改良する機能の取りまとめ作業は,製品企画課が担当し,完了している。 (3) 現行の製品 Z の部品や組み込まれているソフトウェアは,できるだけ流用することにした。流用対象の抽出は終了している。 (4) 新たに開発する部品は,現行の製品 Z を開発したメンバが担当する。 (5) 新たに開発するソフトウェアは,開発経験の浅いメンバが担当する。 〔リスクに関する説明〕 (1) リスクとは,プロジェクトを遂行するときに発生する,納期,費用,品質に影響を与える様々な事象のことである。 (2) リスクが発生する確率や影響の大きさはプロジェクトごとに異なり,それらは遂行過程で変化する。 A さんは〔Z プロジェクトの状況〕の(5)に,影響の大きなリスクが存在するので,試作機の品質試験に間に合わせるために,特にスケジュール管理が重要であると考え,B さんに相談した。そこで,ソフトウェアを開発するメンバから図 1 に示すアローダイアグラムを提出してもらった。しかし,開発スケジュールが遅れた場合のリスクが考慮されていないことに気付き,何らかの対策が必要と考えた。 【設問】A さんは,〔Z プロジェクトの状況〕の(5)が,開発スケジュールの遅延の原因になると考え,回避策を実施しないときの遅延の予測日数,及び回避策の費用を次の表にまとめた。それぞれの遅延が発生する可能性があるとした場合,回避策を実施して,図 1 のソフトウェア開発の最短日数で予定どおりに完了させるために必要な最低限の費用は何万円か。 作業 1:遅延の予測日数 +5 日,回避策の費用 25 万円 作業 2:遅延の予測日数 +3 日,回避策の費用 15 万円 作業 3:遅延の予測日数 +2 日,回避策の費用 15 万円 作業 4:遅延の予測日数 +2 日,回避策の費用 5 万円 (注:本サイトでは原問題の表を文字表記に変換しています)

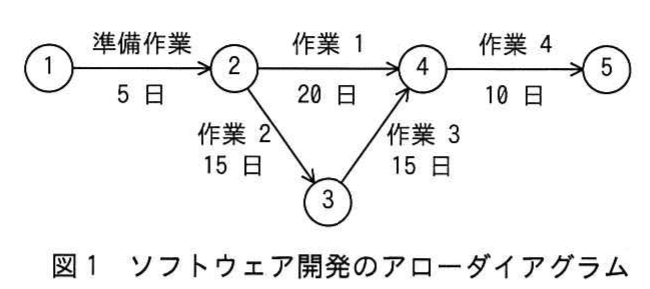

平成27年度 春期 ITパスポート試験 問91の図

出典:平成27年度 春期 ITパスポート試験 問91

正解:イ

解説

図 1 の最短日数 45 日(クリティカルパス:準備作業→作業 2→作業 3→作業 4)で予定どおり完了させるには,遅延が全体に影響する作業だけ回避策を実施します。作業 1 を通る経路は 35 日で,クリティカルパスより 10 日の余裕があるため,5 日の遅れが出ても全体には影響しません(回避策は不要)。作業 2,3,4 はクリティカルパス上にあり,遅れがそのまま全体の遅れになるので,回避策が必要です。必要な費用は 15+15+5=35 万円です。

下線の用語は 用語集 で意味を確認できます。

選択肢ごとの解説

  • ア誤り。30 万円では,クリティカルパス上の三つの作業の回避策をまかなえません。
  • イ正しい。作業 2,3,4 の回避策の費用 15+15+5=35 万円が必要最低限です。作業 1 は余裕が 10 日あるので不要です。
  • ウ誤り。45 万円は,余裕のある作業 1 の回避策(25 万円)を含めた組合せなどの額で,必要最低限ではありません。
  • エ誤り。60 万円は,全ての作業の回避策の費用の合計で,作業 1 の不要な分が含まれています。
