令和5年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問6

マネジメント/プロジェクトマネジメント

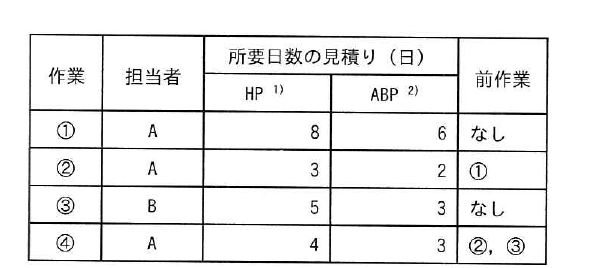

表は,あるプロジェクトにおける作業①〜④の担当者,所要日数の見積り,前作業を示している。条件に従って,クリティカルチェーンプロジェクトマネジメント(CCPM)によって日程計画を策定するとき,プロジェクトバッファを含めた全体の所要日数は何日か。 〔条件〕 ・各作業は,前作業が終了してから開始する。 ・担当者が異なる作業は,並行して実施可能である。 ・各作業の余裕日数は,式“HP-ABP”によって算出する。 ・プロジェクトバッファは,クリティカルチェーン上の作業の余裕日数の合計の半分とする。 注 1) HP(Highly Possible)による所要日数のこと。“まず大丈夫”と考えて見積もった所要日数であり,実現の確率は約 90%である。 注 2) ABP(Aggressive But Possible)による所要日数のこと。“厳しそうだが,やればできる”と考えて見積もった所要日数であり,実現の確率は約 50%である。

令和5年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問6の図

出典:令和5年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問6

正解:イ

解説

CCPM では,各作業を ABP(実現確率約 50%)の所要日数で計画し,各作業から抜き取った余裕(HP-ABP)をまとめてプロジェクトバッファとして末尾に置きます。ABP で見ると①6 日,②2 日,③3 日,④3 日で,作業①②④は担当者が同じ A なので並行できず,①→②→④ が資源制約を含めたクリティカルチェーンとなり 6+2+3 = 11 日です(③は担当者 B が最初の 3 日で終えられるので,④の開始を遅らせません)。クリティカルチェーン上の余裕日数は①が 8-6=2 日,②が 3-2=1 日,④が 4-3=1 日で合計 4 日,その半分の 2 日がプロジェクトバッファなので,全体は 11+2 = 13 日です。

選択肢ごとの解説

  • 誤り。11 は,クリティカルチェーンの ABP の合計だけを求め,プロジェクトバッファを加え忘れた場合の値です。
  • 正しい。クリティカルチェーン 11 日にプロジェクトバッファ 2 日を加えた 13 日が全体の所要日数です。
  • 誤り。14 は,③をクリティカルチェーンに含めるなど経路の取り方を誤り,余裕日数の合計を多く見積もった場合に生じる値です。
  • 誤り。15 は,余裕日数の合計 4 日を半分にせずそのままバッファとして加えた(11+4)場合の値です。
