IPA過去問ドリル

令和5年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問7

マネジメント/プロジェクトマネジメント

四つのアクティビティ A〜D によって実行する開発プロジェクトがある。図は,各アクティビティの依存関係を PDM(プレシデンスダイアグラム法)によって表している。各アクティビティの実行に当たっては,同じ専門チームの支援が必要である。条件に従ってアクティビティを実行するとき,開発プロジェクトの最少の所要日数は何日か。 〔条件〕 ・各アクティビティの所要日数及び実行に当たっての専門チームの支援期間は,次のとおりである。 A:所要日数 10 日,専門チームの支援期間は実行する期間の最初の 4 日間 B:所要日数 5 日,専門チームの支援期間は実行する期間の最初の 2 日間 C:所要日数 10 日,専門チームの支援期間は実行する期間の最初の 4 日間 D:所要日数 4 日,専門チームの支援期間は実行する期間の全て ・専門チームは,同時に複数のアクティビティの支援をすることはできない。 ・専門チームは,各アクティビティを連続した日程で支援する。 ・専門チーム以外の資源にアクティビティ間の競合はない。 (注:本サイトでは原問題の表を文字表記に変換しています)

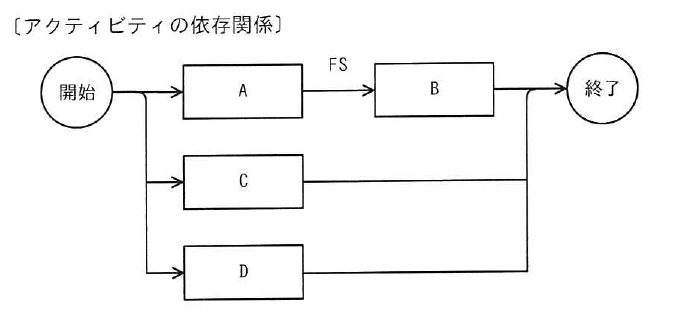

令和5年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問7の図

出典:令和5年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問7

正解:イ

解説

図の PDM では A→B だけが FS 関係で,C と D はいつでも実行できます。専門チームの制約がなければ最長経路 A+B = 10+5 = 15 日ですが,専門チームは同時に複数を支援できず,A に 4 日,B に 2 日,C に 4 日,D に 4 日の合計 14 日の支援をそれぞれ連続した日程で行う必要があります。A を 1 日目に始めると支援は 1〜4 日目,B は 11 日目以降にしか始められず支援は最短で 11〜12 日目なので,チームが空くのは 5〜10 日目の 6 日間と 13 日目以降だけです。ここに C と D の 4 日連続の支援を 2 つ入れることは 15 日以内では不可能で(6 日間には 1 つしか入りません),たとえば C を 5〜8 日目,D を 13〜16 日目に支援すると D の終了が 16 日目となり,最少所要日数は 16 日になります。

選択肢ごとの解説

  • 誤り。15 は,専門チームの支援が同時に複数のアクティビティへ行えると誤って考え,支援の競合による待ちを見落とした場合の値です。
  • 正しい。専門チームの支援が競合しないように順序を工夫すると,最少 16 日で全アクティビティを完了できます。
  • 誤り。17 は,B の支援を A・C・D の支援を全て終えた後(13 日目以降)に回すなど,最適でない支援順序を採った場合の値です。
  • 誤り。18 は,支援の合計日数 14 日を単純に直列に並べたうえで B の所要日数 5 日の残りを加えるなど,並行実行の余地を考慮しなかった場合の値です。
プロジェクトマネージャの過去問を演習モードで解く
