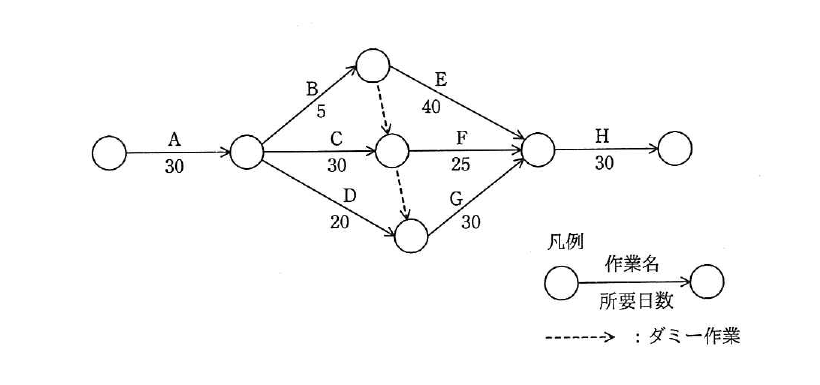

図のアローダイアグラムで表されるプロジェクトは,完了までに最短で何日を要するか。

平成29年度 春期 情報セキュリティマネジメント試験 午前 問43の図

出典:平成29年度 春期 情報セキュリティマネジメント試験 午前 問43

正解:ウ

解説

各結合点の最早結合点時刻を順に求めます。Bの終点=30+5=35,Cの終点=30+30=60,Dの終点=30+20=50です。Cの終点へはBの終点からのダミー作業(0日)も合流するため,Cの終点の最早結合点時刻はmax(60,35)=60のままです。Dの終点へはCの終点からのダミー作業も合流するため,Dの終点の最早結合点時刻はmax(50,60)=60になります。最後の合流点は,Bの終点からE=35+40=75,Cの終点からF=60+25=85,Dの終点からG=60+30=90の最大値である90となり,これにHの30日を加えた120日がプロジェクト全体の最短所要日数(クリティカルパス)です。

選択肢ごとの解説

  • 誤り。105日は一部の経路の所要日数ですが,ダミー作業を経由するより長い経路があるため,最短所要日数はこの値ではありません。
  • 誤り。115日は一部の経路の所要日数ですが,ダミー作業によってDの終点の最早結合点時刻がCの終点の時刻まで繰り下がるため,最短所要日数はこの値ではありません。
  • 正しい。ダミー作業を含めて最長経路を求めると120日になり,これがプロジェクトの最短所要日数です。
  • 誤り。125日となる経路は存在しません。
