令和元年度 秋期 情報セキュリティマネジメント試験 午前 問44

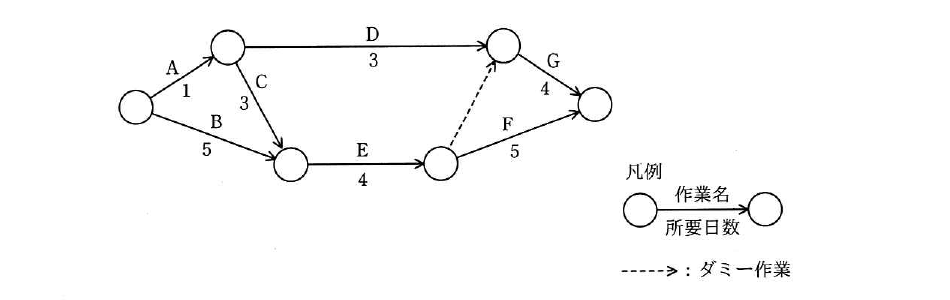

マネジメント/プロジェクトマネジメントあるプロジェクトの日程計画をアローダイアグラムで示す。クリティカルパスはどれか。

出典:令和元年度 秋期 情報セキュリティマネジメント試験 午前 問44
- アA,C,E,F
- イA,D,G
- ウB,E,F
- エB,E,G
正解:ウ
解説
各経路の所要日数を合計すると、A,C,E,F=1+3+4+5=13日、A,D,G=1+3+4=8日、B,E,F=5+4+5=14日、B,E,G=5+4+0+4=13日(ダミー作業の所要日数は0日)となります。最も所要日数の長い経路であるB,E,Fがクリティカルパスです。
選択肢ごとの解説
- ア誤り。A,C,E,Fの所要日数は13日で、最長経路ではありません。
- イ誤り。A,D,Gの所要日数は8日で、最長経路ではありません。
- ウ正しい。B,E,Fの所要日数は14日で最も長く、クリティカルパスです。
- エ誤り。B,E,Gの所要日数はダミー作業を経由して13日となり、B,E,Fの14日より短くなります。
