平成21年度 秋期 応用情報技術者試験 午前 問50

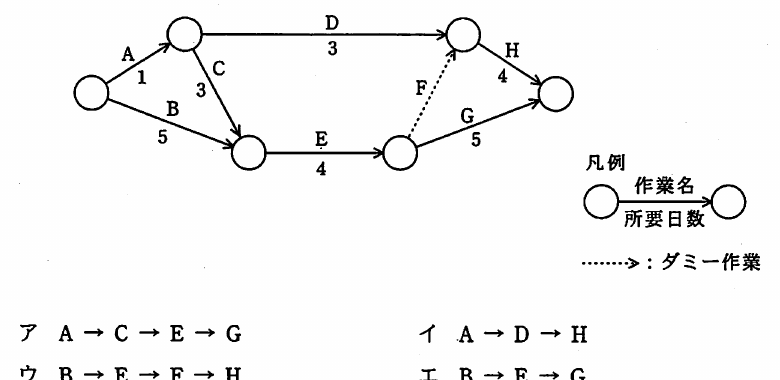

マネジメント/プロジェクトマネジメントプロジェクトのタイムマネジメントのために次のアローダイアグラムを作成した。クリティカルパスはどれか。

出典:平成21年度 秋期 応用情報技術者試験 午前 問50
- アA→C→E→G
- イA→D→H
- ウB→E→F→H
- エB→E→G
正解:エ
解説
各経路の所要日数を合計すると,A→C→E→G=1+3+4+5=13日,A→D→H=1+3+4=8日,B→E→F→H=5+4+0+4=13日,B→E→G=5+4+5=14日となり,最長の経路であるB→E→Gがクリティカルパスです。
選択肢ごとの解説
- ア誤り。A→C→E→Gの所要日数は13日であり,最長経路のB→E→G(14日)より短いためクリティカルパスではありません。
- イ誤り。A→D→Hの所要日数は8日と最も短く,クリティカルパスではありません。
- ウ誤り。B→E→F→Hはダミー作業Fの所要日数0日を含めて13日であり,最長経路のB→E→G(14日)より短いためクリティカルパスではありません。
- エ正しい。B→E→Gの所要日数は5+4+5=14日で最長となり,クリティカルパスです。
