マネジメント/プロジェクトマネジメント

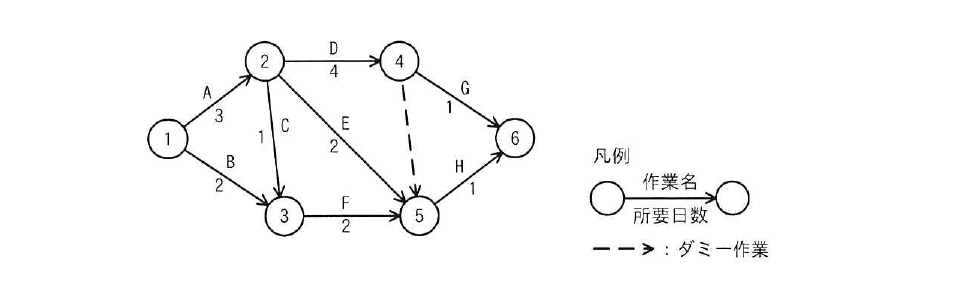

図のアローダイアグラムで表されるプロジェクトがある。結合点5の最早結合点時刻はプロジェクトの開始から第何日目か。ここで,プロジェクトの開始日は0日目とする。

令和6年度 春期 応用情報技術者試験 午前 問52の図

出典:令和6年度 春期 応用情報技術者試験 午前 問52

正解:エ

解説

各結合点の最早結合点時刻は,そこに至る全ての経路の中で最も時間がかかる経路(最大値)を採る必要があります。結合点2=A(3)=3。結合点3=max(B(2)=2, 結合点2+C(1)=4)=4。結合点4=結合点2+D(4)=7。結合点5=max(結合点2+E(2)=5, 結合点3+F(2)=6, 結合点4+ダミー(0)=7)=7。したがって結合点5の最早結合点時刻は7日目です。

選択肢ごとの解説

  • 誤り。1→3(B)→5(F)の経路だけを考えた場合の値(2+2=4)で,ほかの経路を考慮していません。
  • 誤り。1→2(A)→5(E)の経路だけを考えた場合の値(3+2=5)で,ほかの経路を考慮していません。
  • 誤り。1→2(A)→3(C)→5(F)の経路だけを考えた場合の値(3+1+2=6)で,結合点4からダミー作業を経由する経路(最長経路)を考慮していません。
  • 正しい。1→2(A)→4(D)→5(ダミー)の経路が最も時間がかかり,3+4+0=7日目が結合点5の最早結合点時刻です。
