令和6年度 春期 応用情報技術者試験 午前 問51

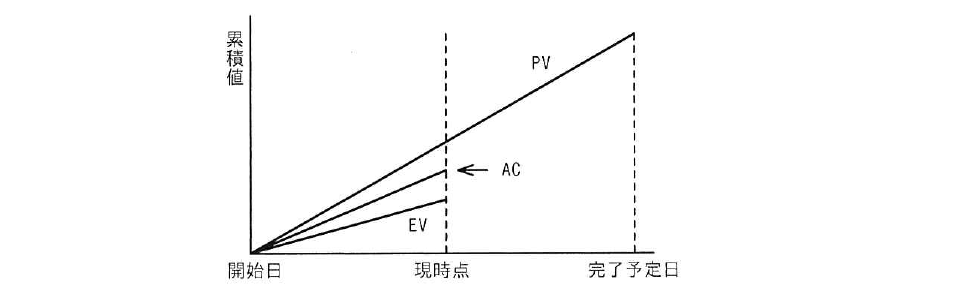

マネジメント/プロジェクトマネジメントEVM で管理しているプロジェクトがある。図は,プロジェクトの開始から完了予定までの期間の半分が経過した時点での状況である。コスト効率,スケジュール効率がこのままで推移すると仮定した場合の見通しのうち,適切なものはどれか。

出典:令和6年度 春期 応用情報技術者試験 午前 問51
- ア計画に比べてコストは多くなり,プロジェクトの完了は遅くなる。
- イ計画に比べてコストは多くなり,プロジェクトの完了は早くなる。
- ウ計画に比べてコストは少なくなり,プロジェクトの完了は遅くなる。
- エ計画に比べてコストは少なくなり,プロジェクトの完了は早くなる。
正解:ア
解説
図では,現時点においてAC(実コスト)がEV(出来高)より上に位置しているため,出来高に対して実際に投入したコストの方が多く,コスト効率が悪い(コストは計画より多くなる)ことを示しています。また,EVがPV(計画値)より下に位置しているため,計画よりも進捗が遅れており,このままの効率で推移すると完了は計画より遅くなります。したがって,コストは多くなり,完了は遅くなるという見通しになります。
選択肢ごとの解説
- ア正しい。AC>EVからコスト効率が悪く費用は計画より多くなり,EV<PVから進捗が遅れておりプロジェクトの完了は遅くなると見通せます。
- イ誤り。ACがEVより多い状態が続けばコストは増えますが,完了が早くなるのはEVがPVを上回る(進捗が計画より進んでいる)場合であり,図の状況とは逆です。
- ウ誤り。コストが少なくなるのはACがEVを下回る場合ですが,図ではACがEVを上回っており,逆の状況です。
- エ誤り。コストが少なくなり完了が早くなるのは,AC<EVかつEV>PVの場合ですが,図はいずれも逆(AC>EV,EV<PV)の状況です。
