平成25年度 春期 プロジェクトマネージャ試験 午前Ⅱ 問11
マネジメント/プロジェクトマネジメントプロジェクトの進捗管理をEVM(Earned Value Management)で行っている。コストが超過せず,納期にも遅れないと予想されるプロジェクトはどれか。ここで,それぞれのプロジェクトの開発の生産性は今までと変わらないものとする。

出典:平成25年度 春期 プロジェクトマネージャ試験 午前Ⅱ 問11

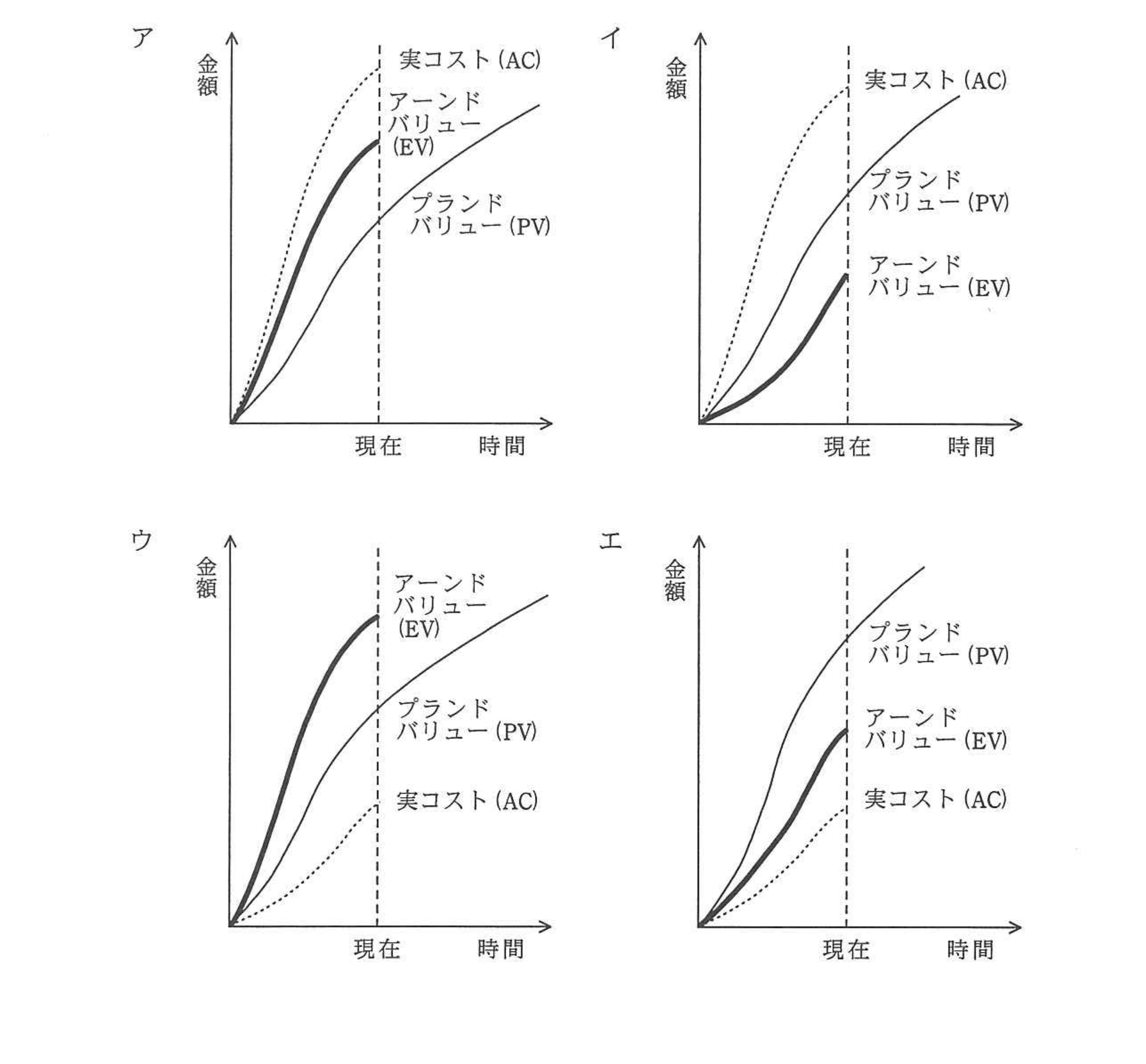

- アア
- イイ
- ウウ
- エエ
正解:ウ
解説
コストが超過せず,納期にも遅れないと予想される状況とは,実コスト(AC)がアーンドバリュー(EV)以下であり(コスト超過なし),かつアーンドバリュー(EV)がプランドバリュー(PV)以上である(進捗が計画以上に進んでいる)状況である。したがって,ACが最も低く,EVがPVを上回っているグラフが適切である。
選択肢ごとの解説
- ア誤り。EVがPVを上回り進捗は計画より進んでいるが,ACがEVを上回っており,コストが計画より超過している。
- イ誤り。ACが最も高く実コストが超過しており,かつEVがPVを下回り進捗も遅れている。
- ウ正しい。EVがPVを上回り(進捗が計画より進んでおり),ACが最も低い(コストが計画より少ない)ため,コスト超過も納期遅れもない状況を表している。
- エ誤り。ACは低く抑えられているが,PVがEVを上回っており,進捗が計画より遅れている。
