平成30年度 春期 プロジェクトマネージャ試験 午前Ⅱ 問9

マネジメント/プロジェクトマネジメント

プロジェクトにどのツールを導入するかを,EMV(期待金額価値)を用いて検討する。デシジョンツリーが次の図のとき,ツールAを導入するEMVがツールBを導入するEMVを上回るのは,Xが幾らよりも大きい場合か。

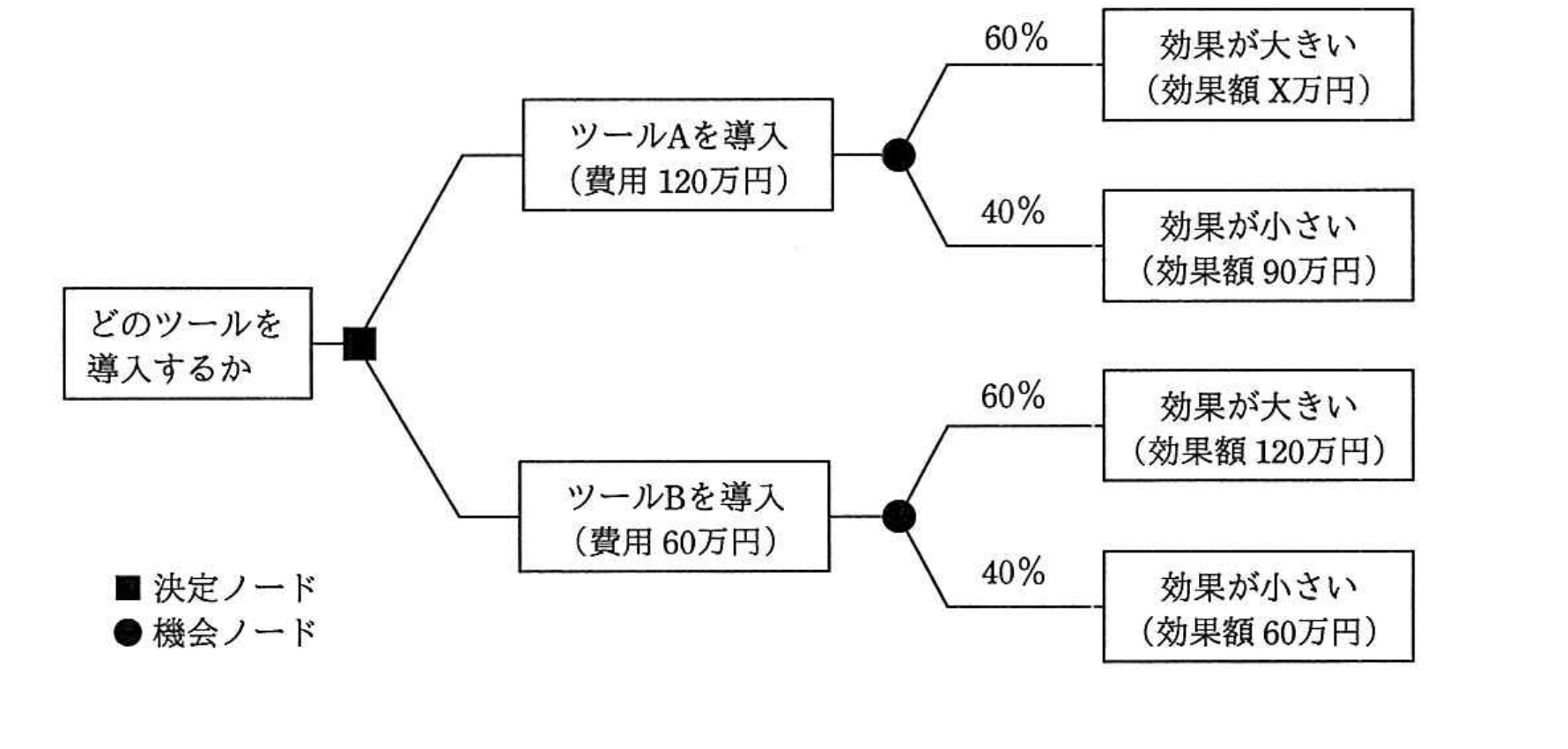

平成30年度 春期 プロジェクトマネージャ試験 午前Ⅱ 問9の図

出典:平成30年度 春期 プロジェクトマネージャ試験 午前Ⅱ 問9

正解:ウ

解説

ツールAを導入するEMVは,導入費用を差し引いた期待金額価値として,(0.6×X+0.4×90)-120=0.6X+36-120=0.6X-84(万円)です。ツールBを導入するEMVは,(0.6×120+0.4×60)-60=72+24-60=36(万円)です。ツールAのEMVがツールBのEMVを上回るのは,0.6X-84>36,すなわち0.6X>120,X>200のときです。したがって,Xが200万円よりも大きい場合に,ツールAを導入するEMVがツールBを導入するEMVを上回ります。

選択肢ごとの解説

  • 誤り。120は,ツールAの導入費用をそのまま境界値と誤認した場合の値です。
  • 誤り。150は,計算過程で60%や40%の重み付けを誤って適用した場合などに生じる値です。
  • 正しい。0.6X-84>36を解くと X>200 となるため,Xが200万円より大きい場合にツールAのEMVがツールBのEMVを上回ります。
  • 誤り。240は,費用の差額(120-60=60万円)の扱いなどを誤って計算に加えた場合に生じる値です。
