IPA過去問ドリル

令和7年度 春期 ITサービスマネージャ試験 午前Ⅱ 問6

マネジメント/サービスマネジメント

図は,あるプロジェクトにおける,旧システムから新システムへの切替え移行作業の流れ図である。次の条件で作業を遂行する場合,移行開始から移行終了までの所要時間は最短で何時間か。 〔条件〕 ・作業者は3人とし,一つの作業は1人が担当する。 ・並行して実施できる作業は同時に進める。 ・各作業者は,作業と作業との間のどこかで最低1回,連続1時間以上の休憩を取る。

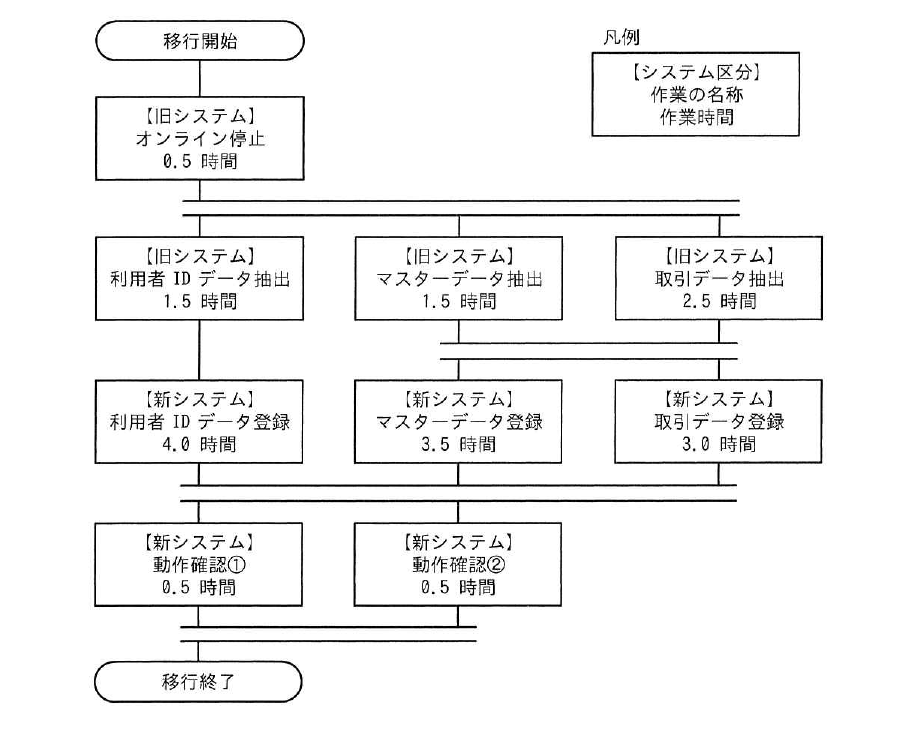

令和7年度 春期 ITサービスマネージャ試験 午前Ⅱ 問6の図

出典:令和7年度 春期 ITサービスマネージャ試験 午前Ⅱ 問6

正解:ウ

解説

移行作業はオンライン停止(0.5時間)の後,3系統のデータ抽出(1.5,1.5,2.5時間)が並行実施され,全て完了してから3系統のデータ登録(4.0,3.5,3.0時間)が並行実施され,さらに全て完了してから動作確認①②(各0.5時間)が並行実施されます。各段階は全ての並行作業が終わるまで次に進めない同期点なので,各段階の所要時間は最長の作業時間で決まり,0.5+2.5+4.0+0.5=7.5時間が最短所要時間です。3人の作業者は,抽出・登録段階で他の作業者より早く終わった待ち時間(1時間以上)を休憩に充てられるため,休憩条件を満たしながら7.5時間で完了できます。

選択肢ごとの解説

  • 誤り。6.5時間では,各段階の最長作業(オンライン停止0.5+取引データ抽出2.5+利用者IDデータ登録4.0+動作確認0.5=7.5時間)を満たせません。
  • 誤り。7.0時間でも,各段階の最長作業を合計した7.5時間には届きません。
  • 正しい。各段階の最長作業時間を合計すると0.5+2.5+4.0+0.5=7.5時間となり,これが移行開始から移行終了までの最短所要時間です。
  • 誤り。8.5時間は必要以上に長く,休憩時間は各段階の待ち時間内に確保できるため,この時間まで延ばす必要はありません。
