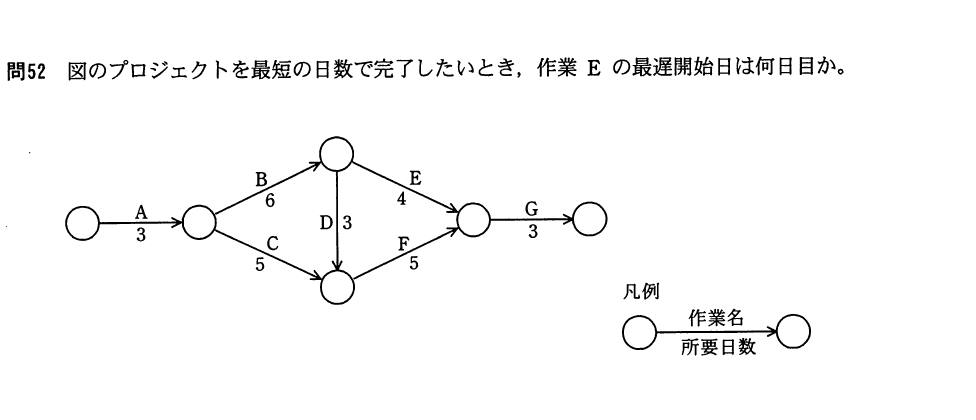

図のプロジェクトを最短の日数で完了したいとき,作業Eの最遅開始日は何日目か。

平成22年度 春期 応用情報技術者試験 午前 問52の図

出典:平成22年度 春期 応用情報技術者試験 午前 問52

正解:ウ

解説

各結合点の最早開始時刻を計算すると,作業Eの完了先の結合点の最早時刻は17日目です。この結合点の最遅完了時刻も17日目であるため,作業Eの最遅開始日はそこから作業Eの所要日数4日を差し引いた13日目となります。

選択肢ごとの解説

  • 誤り。9は他の経路の最早開始時刻と取り違えた場合の値です。
  • 誤り。12は別の作業の最遅開始日と取り違えた場合の値です。
  • 正しい。作業Eの後続結合点の最遅完了時刻17日目から所要日数4日を引いた13日目が最遅開始日です。
  • 誤り。17は後続結合点の最遅完了時刻そのものであり,作業Eの所要日数を差し引いていない値です。
