図のアローダイアグラムから読み取れることとして,適切なものはどれか。ここで,プロジェクトの開始日を1日目とする。

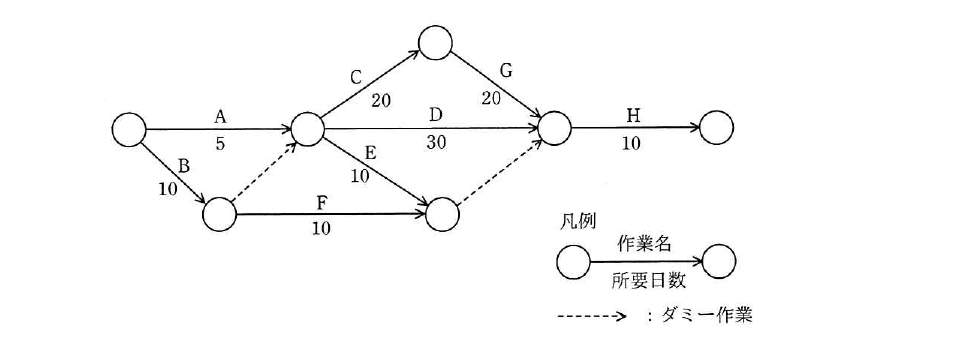

平成31年度 春期 応用情報技術者試験 午前 問53の図

出典:平成31年度 春期 応用情報技術者試験 午前 問53

正解:ウ

解説

各結合点の最早結合点時刻を求めると,B の後の結合点は10日,A と B+ダミーが合流する結合点は max(5,10)=10日,C の後の結合点は30日,E と F が合流する結合点は20日,G・D・ダミーが合流する結合点は max(30+20,10+30,20)=50日,最後は60日となります。クリティカルパスは B→(ダミー)→C→G→H の60日です。作業 E は最早開始が10日経過時点,所要10日,最遅終了が50日経過時点なので,総余裕時間は 50−(10+10)=30日です。

選択肢ごとの解説

  • 誤り。作業 C の前の結合点の最早結合点時刻は B(10日)とダミー作業の経路で決まり10日なので,C を最も早く開始できるのは11日目です。6日目は A(5日)だけを考えた場合の値です。
  • 誤り。クリティカルパスは B→(ダミー)→C→G→H の60日であり,D を通る経路は 10+30+10=50日なので D はクリティカルパス上にありません。
  • 正しい。作業 E の最早開始は10日経過時点,最遅終了は50日経過時点なので,総余裕時間は 50−(10+10)=30日です。
  • 誤り。作業 F の最遅開始は40日経過時点,すなわち41日目です。11日目は F の最早開始日です。
