平成25年度 秋期 ITパスポート試験 問86

ストラテジ/法務

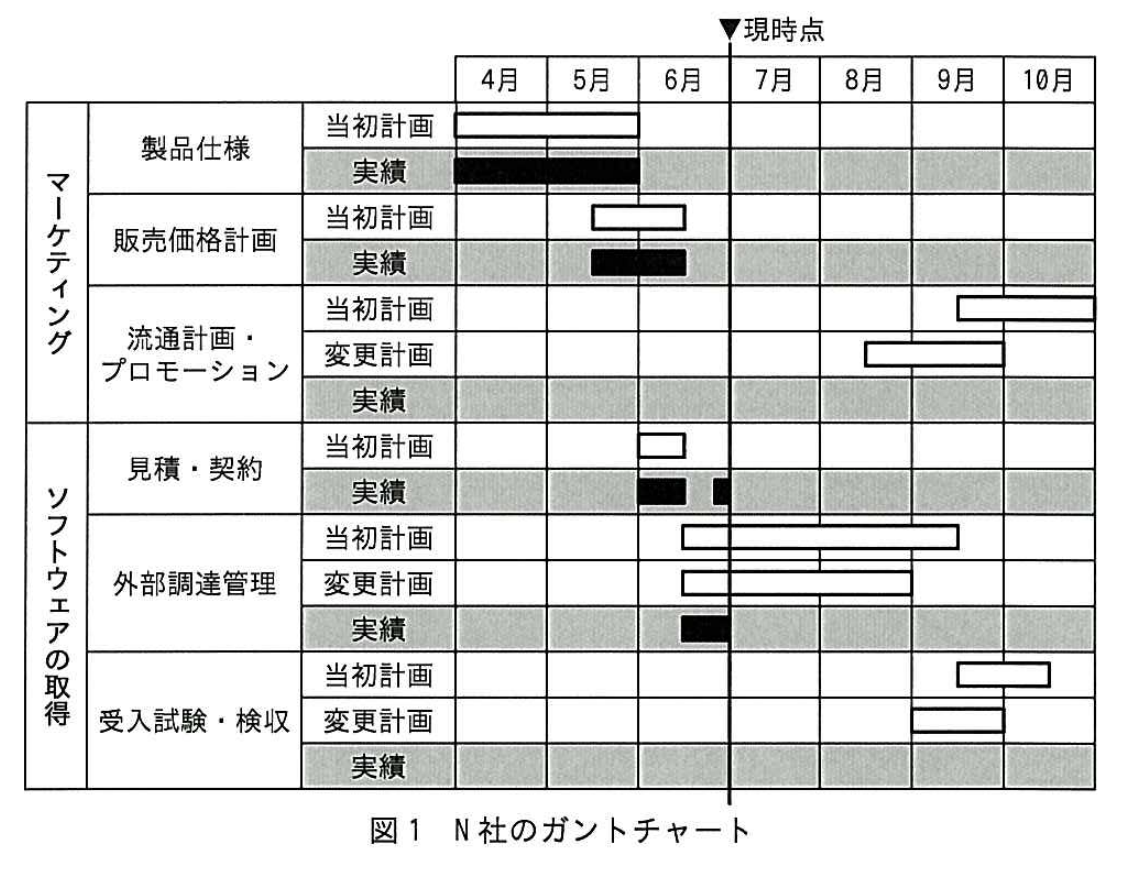

【中問A(問85〜88の共通文章)】 商品開発プロジェクトに関する次の記述を読んで,四つの問いに答えよ。 N 社は,携帯情報端末用アプリケーションソフトウェア(以下,携帯アプリという)の商品開発プロジェクトを,4月1日に社外秘で立ち上げた。携帯アプリの商品開発プロジェクトは,マーケティングを自社で,ソフトウェア開発を外部調達で行う。 〔7月1日までのプロジェクトの経緯〕 (1) N 社の体制:4月のプロジェクト立上げ時の構成員は,プロジェクトマネージャ1名とプロジェクトメンバ3名であったが,6月からは A さんが参加し総勢5名になった。 (2) ソフトウェア開発:B 社及び C 社と守秘義務契約を締結後,この2社に見積書を提出してもらい,6月中旬に B 社と請負契約を締結した。 (3) プロジェクト期間短縮:プロジェクト期間は当初7か月の計画で開始したが,競合他社が類似商品を開発する動きがあることから,6月下旬に全体で1か月プロジェクト期間を短縮することを検討し実施した。前提条件は,次の2項目とした。  ・商品仕様と請負業務範囲は変更しない。  ・商品発表は,当初ソフトウェア開発の完了時に行うこととしていたが,ソフトウェア開発完了の0.5か月前に前倒しする。 〔契約変更と工程管理〕 プロジェクト期間短縮を B 社と協議したところ,次の回答があった。 “ソフトウェア開発工程の作業に要員を追加すれば,作業の完成を早めることが可能である。要員追加に伴い一時生産性が低下し,開発工数が増加するので,そのコスト増分が認められれば対応する。バグ増加などのリスクは少ない。” N 社と B 社は,この内容で合意し,請負契約の変更契約を6月末に締結した。 図1はプロジェクト期間を1か月短縮した変更計画を含むガントチャートである。N 社は,7月1日からこのガントチャートの変更計画に従って工程管理を開始した。(図1 N 社のガントチャート) 【設問】N 社が,見積依頼先の B 社及び C 社と守秘義務契約を締結した理由として,適切なものはどれか。

平成25年度 秋期 ITパスポート試験 問86の図

出典:平成25年度 秋期 ITパスポート試験 問86

正解:エ

解説

守秘義務契約(秘密保持契約,NDA)は,業務上知り得た秘密情報を第三者に漏らしたり,目的外に使ったりしないことを約束する契約です。N 社はまだ社外秘のプロジェクトについて,見積書を作成してもらうために B 社・C 社に情報を開示します。その情報が両社を通じて外部に漏れるのを防ぐために,見積りの前に守秘義務契約を締結しました。

下線の用語は 用語集 で意味を確認できます。

選択肢ごとの解説

  • ア誤り。再委託の禁止は,請負契約など業務を委託する契約の条項で定めるものです。守秘義務契約の目的ではありません。
  • イ誤り。請負契約では,発注側が請負側の従業員に直接指揮命令をすることはできません。また,指揮命令を守らせることは守秘義務契約の目的ではありません。
  • ウ誤り。著作権の帰属などは,請負契約など開発に関する契約で取り決めます。
  • エ正しい。見積りのために開示する情報の漏えいを防ぐのが,守秘義務契約の目的です。
