令和6年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問4

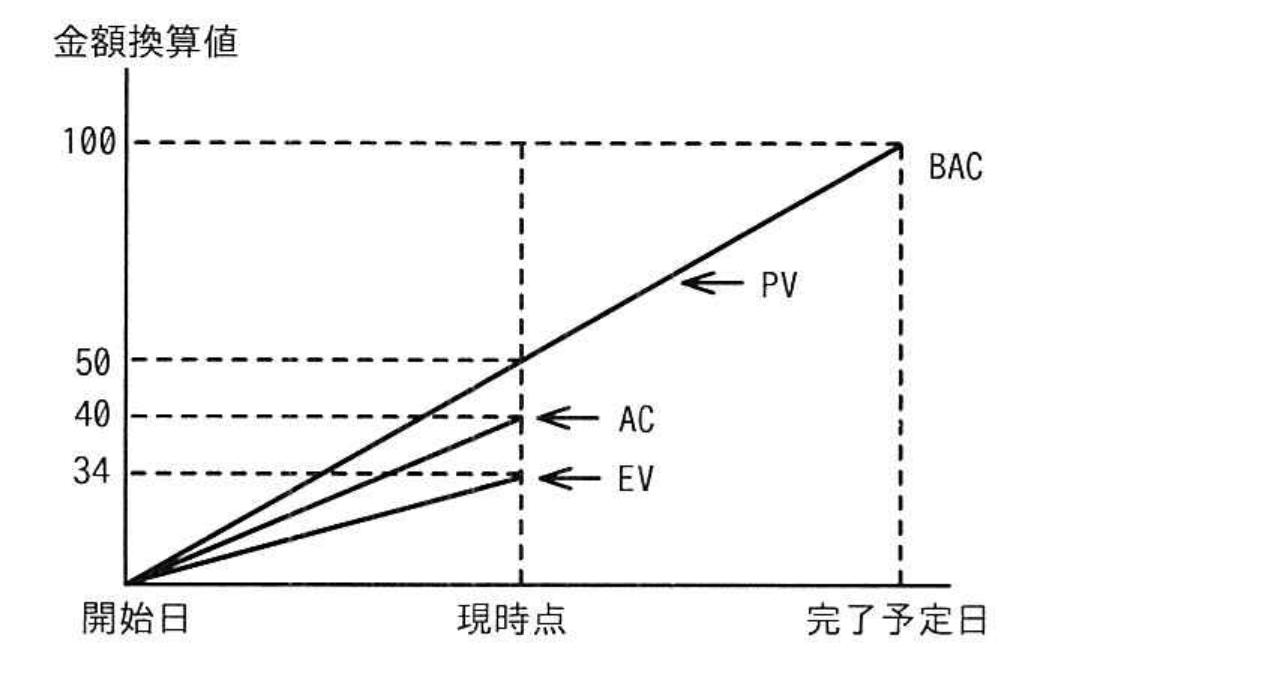

マネジメント/プロジェクトマネジメントEVMで管理しているプロジェクトがある。図は,プロジェクトの開始日から完了予定日までの期間の半分が経過した時点での状況である。完成時総予算(BAC)どおりに完了させるために達成することが必要となるコスト効率の指標である残作業効率指数(TCPI)の値はどれか。ここで,TCPIは小数第2位を四捨五入するものとする。 〔図の内容〕現時点(開始日から完了予定日までの期間の半分)において,BAC=100,PV=50,AC=40,EV=34(金額換算値)である。

出典:令和6年度 秋期 プロジェクトマネージャ試験 午前Ⅱ 問4
- ア0.6
- イ0.9
- ウ1.1
- エ1.3
正解:ウ
解説
残作業効率指数TCPI(To Complete Performance Index)は,残りの予算内で残作業を完了させるために必要なコスト効率を示す指標で,TCPI=(残作業量)÷(残予算)=(BAC-EV)/(BAC-AC)で求めます。図より,BAC=100,AC=40,EV=34なので,TCPI=(100-34)/(100-40)=66/60=1.1となります。
選択肢ごとの解説
- ア誤り。0.6は,分子と分母を取り違えるなど計算を誤った場合に生じる値です。
- イ誤り。0.9は,EVとACの値を取り違えて計算した場合などに生じる値です。
- ウ正しい。TCPI=(BAC-EV)/(BAC-AC)=(100-34)/(100-40)=66/60=1.1です。
- エ誤り。1.3は,PVを用いるなど誤った値で計算した場合に生じる値です。
