令和4年度 ITパスポート試験 問43

マネジメント/プロジェクトマネジメント

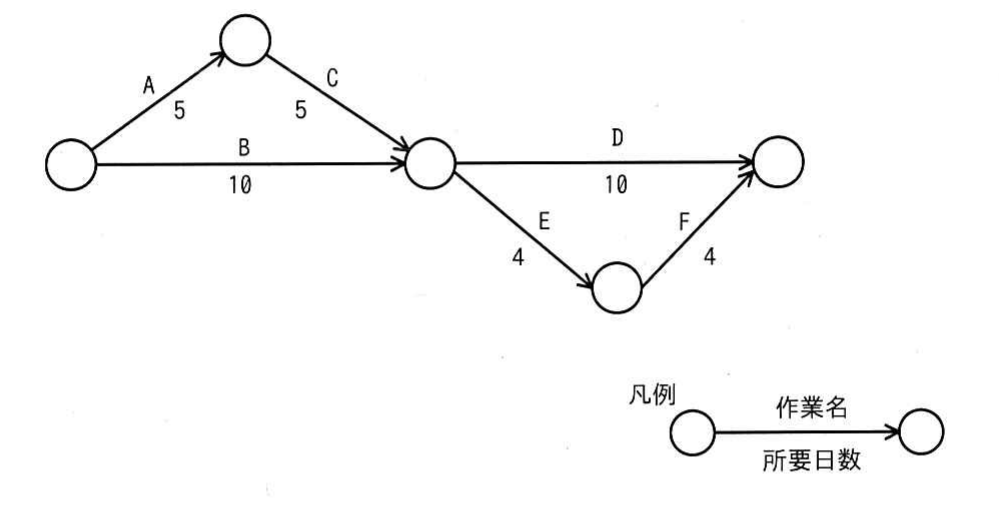

図のアローダイアグラムにおいて,作業 B が2日遅れて完了した。そこで,予定どおりの期間で全ての作業を完了させるために,作業 D に要員を追加することにした。作業 D に当初20名が割り当てられているとき,作業 D に追加する要員は最少で何名必要か。ここで,要員の作業効率は一律である。

令和4年度 ITパスポート試験 問43の図

出典:令和4年度 ITパスポート試験 問43

正解:エ

解説

当初の日程は,A→C の 5+5=10 日と B の 10 日がどちらも 10 日で,その後に D の 10 日(E→F は 4+4=8 日)が続くので,全体で 20 日です。B が 2 日遅れて 12 日で完了すると,D は 12 日目から開始でき,予定の 20 日までは 8 日しかありません。D の作業量は 20 名×10 日=200 人日なので,8 日で終えるには 200÷8=25 名が必要で,追加する要員は 25-20=5 名です。なお,E→F は 8 日で,D の期間(8 日)に収まります。

選択肢ごとの解説

  • ア誤り。2 名追加(22 名)では 200÷22 ≒ 9.1 日かかり,8 日で終わりません。
  • イ誤り。3 名追加(23 名)では 200÷23 ≒ 8.7 日かかり,8 日で終わりません。
  • ウ誤り。4 名追加(24 名)では 200÷24 ≒ 8.3 日かかり,8 日で終わりません。
  • エ正しい。D の作業量は 200 人日,残り期間は 8 日なので,25 名が必要で,5 名の追加が必要です。
