平成25年度 秋期 ITサービスマネージャ試験 午前Ⅱ 問18

マネジメント/プロジェクトマネジメント

システムを開発するときの進捗管理と費用管理を同時に行うために,トレンドチャートを用いる。マイルストーンの予定の位置から実績の位置に結んだ矢印が垂直に下に向かっているときの進捗と費用に関する状況説明のうち,適切なものはどれか。

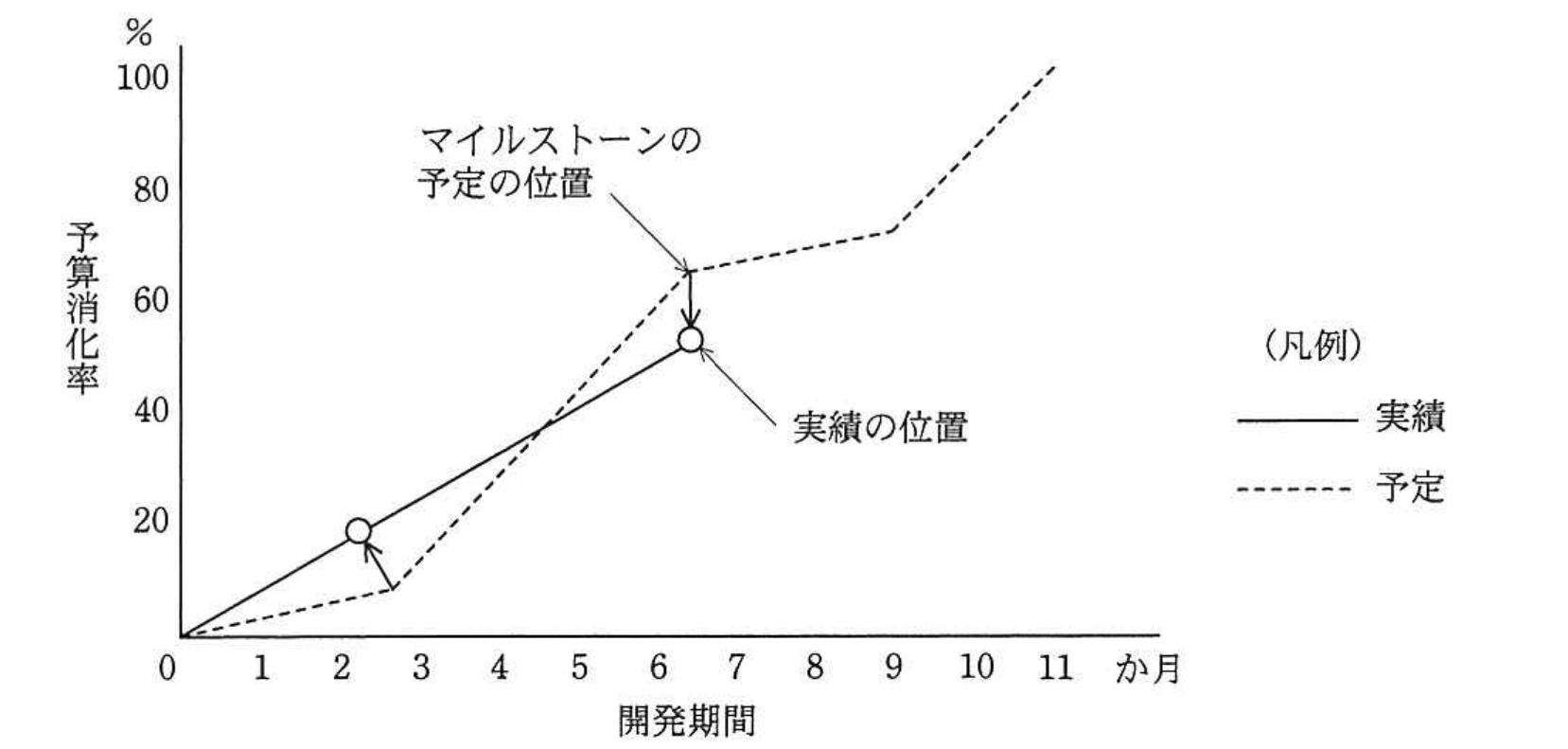

平成25年度 秋期 ITサービスマネージャ試験 午前Ⅱ 問18の図

出典:平成25年度 秋期 ITサービスマネージャ試験 午前Ⅱ 問18

正解:ア

解説

トレンドチャートでは,横軸に開発期間,縦軸に予算消化率(進捗・費用を同じ尺度で表したもの)をとり,各マイルストーンについて予定の位置と実績の位置を矢印で結んで示す。マイルストーンの予定の位置から実績の位置へ結んだ矢印が垂直(同じ時点)に下向きであるということは,その時点はマイルストーンの予定どおりの時期であり(進捗は予定どおり),かつ実績の予算消化率が予定の予算消化率を下回っている,すなわち費用が予算よりも少なく済んでいることを示している。

選択肢ごとの解説

  • 正しい。矢印が垂直に下向きであることは,進捗が予定どおりで,費用が予算を下回っていることを示す。
  • 誤り。費用が予算を超過している場合は,実績の予算消化率が予定を上回ることになり,矢印は上向きになる。
  • 誤り。進捗の遅れは,実績の位置が予定の位置よりも後の時期(右側)にずれる横方向のずれとして表れる。
  • 誤り。進捗が予定より進んでいる場合は,実績の位置が予定の位置よりも早い時期(左側)にずれる横方向のずれとして表れる。
